До выхода бригады нужно подтвердить готовность зоны, документации и ресурсов. Иллюстрация.
В строительном графике задача выглядит просто: «монтаж воздуховодов на этаже — с понедельника». На площадке за этой строкой стоят рабочая документация, доступ в помещения, завершённые работы смежников, материалы, оборудование и люди. Если хотя бы одно необходимое условие не выполнено, дата в графике не превращается в готовый фронт. Бригада может прибыть вовремя и всё равно не начать монтаж.
Я предлагаю принимать решение о недельном плане через короткую проверку готовности каждой задачи. Такой подход помогает заранее увидеть препятствие, назначить человека, который его устранит, и согласовать с исполнителем выполнимое обязательство. Сам по себе список условий не гарантирует соблюдения срока. Он показывает, какие условия ещё нужно обеспечить до принятия обязательства.
Что считать готовой задачей
В системе Last Planner System между планом этапа и недельным обязательством есть подготовка предстоящих работ — *make-ready*. Команда смотрит вперёд, выявляет ограничения и устраняет их до того, как задача попадёт в недельный план. Затем исполнители договариваются о конкретной работе на неделю. Это различие между «нужно выполнить» и «можем выполнить» принципиально: календарная дата отвечает на первый вопрос, проверка готовности — на второй.

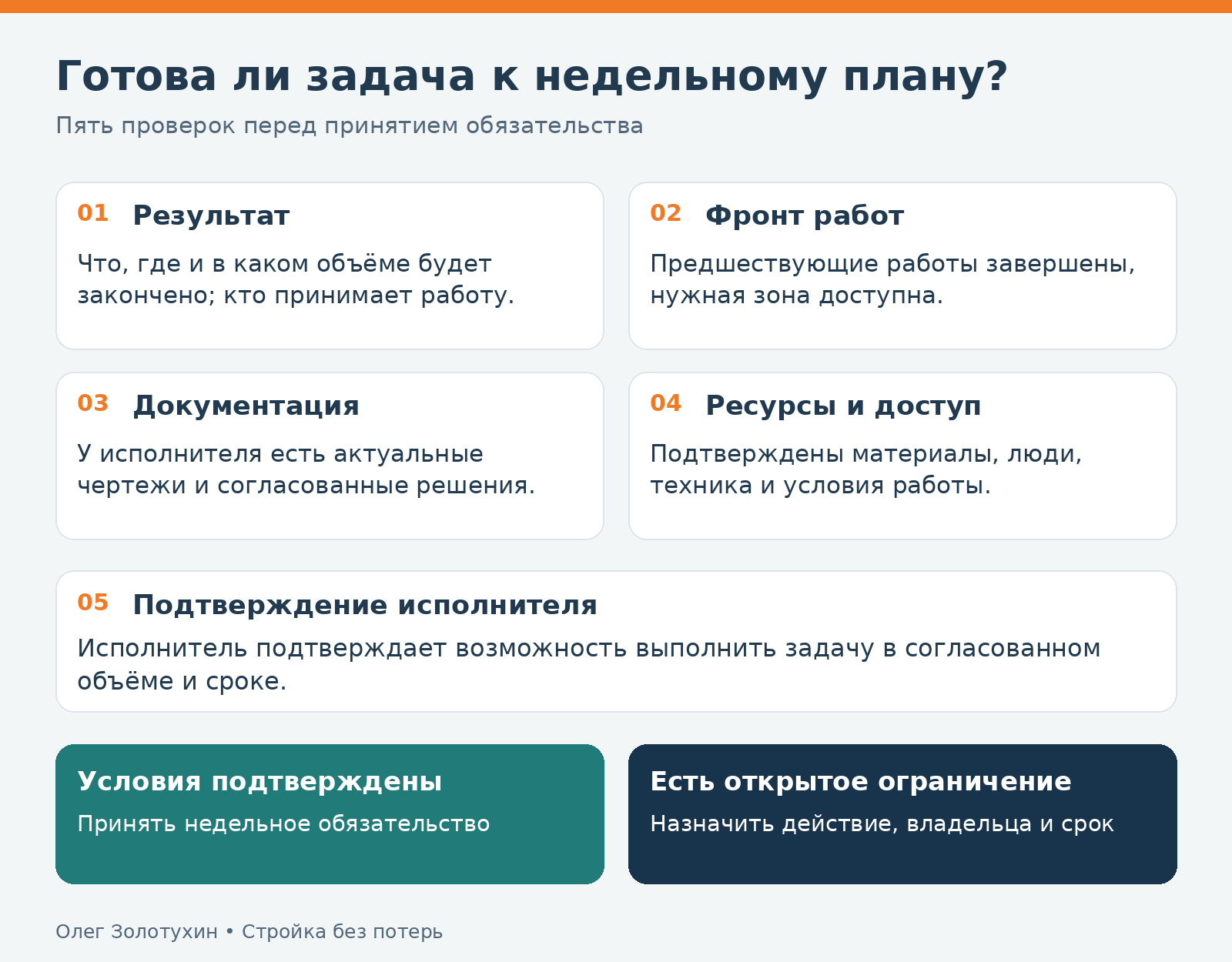

Для меня задача готова к недельному плану, когда одновременно ясны пять вещей:
- Результат и граница работы. Понятно, что именно будет закончено, где, в каком объёме и кто примет результат. «Начать монтаж» слишком расплывчато для обязательства.
- Предшествующие работы и доступность фронта. Нужная зона освобождена, результаты смежников проверены, следующий исполнитель может безопасно начать работу.
- Технические основания. У исполнителя есть актуальная документация и согласованные решения по вопросам, без которых работу нельзя вести правильно.
- Ресурсы и доступ. Материалы, люди, техника, места складирования и условия доступа доступны к нужному моменту.
- Согласие исполнителя. Руководитель работ подтверждает, что задача выполнима в указанном объёме и времени, а принимающая сторона понимает, какой результат получит.
Это моя рабочая рамка для обсуждения, а не универсальный нормативный чек-лист. На конкретном объекте её нужно дополнить требованиями технологии, охраны труда, качества и договора. Если условия выполнены лишь для части зоны, следует уменьшить границу задания до реально готового участка, а не помечать готовым весь этаж.
В недельный план включают задачи, готовность которых подтверждена, а исполнитель принял обязательство.
Начинайте проверку раньше недельной планёрки
Пятничная планёрка не должна становиться первым моментом, когда выясняется, что не хватает чертежа или не освобождена зона. Сначала я беру работы ближайшего горизонта и обсуждаю с исполнителями, что должно произойти до их старта. В практике Last Planner System для такой подготовки часто используют горизонт около шести недель. Конкретный горизонт зависит от длительности поставок, согласований и самого проекта: сложное решение может потребовать более ранней проверки.
Здесь полезно разделить два вида записей. Предшествующая работа уже стоит в последовательности плана: например, монтаж воздуховодов следует после готовности проходок. Ограничение — отдельное условие, которое не видно как обычную операцию графика: отсутствует согласование узла, не определён порядок доступа или не подтверждена поставка комплектующих. Для управления важны обе записи, но смешивать их в одну фразу «фронт не готов» неудобно. У каждой должен быть понятный следующий шаг.
Я записываю ограничение так, чтобы его можно было проверить: «Для монтажа на участке А требуется согласованная схема прохода через перекрытие; актуальная версия ещё не передана». Затем фиксирую, кто обеспечивает решение, к какой дате оно нужно и чем подтвердим закрытие. Ответственный за выполнение монтажа и ответственный за снятие этого ограничения могут быть разными людьми. Именно поэтому одной фамилии напротив монтажной задачи недостаточно.
Пример: подготовка монтажа воздуховодов
Разберем часто возникающую ситуацию на стройплощадке. На следующую неделю предложен монтаж воздуховодов в коридоре одного этажа. Подрядчик готов выделить бригаду. При подготовке плана выясняется: по одной проходке нет окончательного решения, часть помещения ещё занята смежной бригадой, а поставка крепежа ожидается без подтверждённой даты. В календарном графике монтаж стоит на понедельник. По факту весь заявленный участок к понедельнику не подготовлен.
Вместо общей пометки «проблемы с фронтом» я бы оформил три проверяемых условия:
| Что мешает | Кто обеспечивает снятие | Как проверим |
|---|---|---|
| Нет окончательного решения по проходке | Назначенный представитель проектной команды | У исполнителя есть актуальное согласованное решение |
| Коридор занят смежной бригадой | Руководитель соответствующих работ | Участок освобождён и передан для монтажа |
| Дата поставки крепежа не подтверждена | Ответственный за снабжение | Поставка подтверждена, комплект доступен к началу работ |
В рабочем реестре к этим строкам добавляют фамилии ответственных, сроки до начала монтажа и подтверждающие документы.
После этого у команды есть честный выбор. Если к моменту фиксации недельного плана все три условия подтверждены, можно согласовать конкретный объём монтажа с бригадой. Если готова только часть коридора, можно сформулировать отдельное задание на эту часть — при условии, что разделение технологически допустимо и принимающая сторона понимает границу. Если условия не сняты, монтаж остаётся в плане подготовки, а в недельное обязательство выбирается другая готовая работа. Нельзя просто перенести неопределённость из списка ограничений в графу «выполнить».
Так решение о старте опирается на проверенные условия, а причины возможного простоя обсуждаются до прихода бригады.
Как провести проверку на практике
Для первой попытки достаточно обычной таблицы и короткой встречи с теми, кто действительно готовит и выполняет работу. Я бы провёл её так.
Шаг 1. Возьмите ближайшие задачи из плана этапа. Формулируйте каждую через законченный результат и место выполнения. Если объём нельзя однозначно принять, уточните его до проверки ресурсов.
Шаг 2. Спросите исполнителя, что требуется для начала и завершения. Проверьте документацию, предшественников, фронт, материалы, людей, технику и доступ. Не заменяйте ответ исполнителя отметкой руководителя «всё будет».
Шаг 3. Запишите каждое открытое условие отдельно. Укажите действие, ответственного за его выполнение, срок перед стартом и доказательство закрытия. Формулировки «в работе» и «почти готово» не показывают, можно ли выходить на площадку.
Шаг 4. Возвращайтесь к списку в течение недели. На регулярной короткой встрече выясняйте, что закрыто, что требует решения выше уровнем и меняет ли это последовательность работ. Ограничение закрывается после подтверждения результата: согласованного решения, доставленного материала или освобождённой зоны.
Шаг 5. Соберите недельный план из подтверждённых задач. Исполнитель принимает конкретное обязательство. Для незакрытых задач назначаются действия по подготовке и повторная дата проверки. Если фронт готов частично, согласуйте меньший, но проверяемый результат.
После недели сравните принятые обязательства с фактическим выполнением и разберите причины отклонений. Повторяющееся препятствие — сигнал менять способ подготовки работ: например, раньше согласовывать решения или точнее передавать фронт. Сам показатель выполнения плана полезен только вместе с разбором причин.
Где помогает Lean-планировщик
На странице «Попробовать в своей работе» ↗ я разместил переход к Telegram Mini App с пробными инструментами, среди которых есть Lean-планировщик. Его можно использовать, чтобы познакомиться с проверкой готовности задачи и логикой ограничений. Текущий Mini App я рассматриваю как пробный инструмент, а не как готовую систему управления всем строительным проектом.
Начинать всё равно стоит с разговора на площадке. Приложение помогает структурировать запись, но не подтвердит за проектировщика согласование решения, за снабжение — фактическую поставку, а за исполнителя — готовность принять обязательство. Если условия не проверены людьми, цифровая отметка создаст лишь более аккуратную иллюзию готовности.
Общий принцип — сначала навести порядок в процессе, затем подбирать технологию — я подробнее разбираю в материале «Стройка теряет деньги: сначала процессы, потом технологии» ↗. А если на вашем объекте недельный план регулярно меняется уже после выхода бригад, можно начать с первичной диагностики ↗: посмотреть, где именно рвётся связь между графиком, подготовкой фронта и обязательствами исполнителей.
Главное правило, которое я предлагаю взять в работу: не включайте задачу в недельное обязательство только потому, что подошла дата. Сначала назовите результат, проверьте условия и получите подтверждение от того, кто будет выполнять работу. Тогда недельный план станет договорённостью о реальных действиях, а не списком пожеланий.
Источники методики
- Lean Construction Institute. Last Planner System ↗ — связь планирования этапа, подготовки работ и недельных обязательств.
- Lean Construction Institute. Lean Construction Planner Standard Work ↗ — определение ограничения и ведение списка ограничений при подготовке работ.
- Lean Construction Institute. Weekly Work Planning ↗ — содержание недельного плана как обязательства исполнителей.
