Зачем A3 строительному проекту
На стройке решение часто появляется раньше точной формулировки проблемы. Участники видят задержку и сразу предлагают добавить контроль, провести совещание или ввести новый чек-лист. Если причина не проверена, команда может выполнить меру и сохранить саму проблему.
A3 задаёт другую последовательность. Сначала мы описываем отклонение и текущее состояние, затем определяем целевое состояние, проверяем причины, выбираем меры и только после теста записываем фактический результат. Название связано с листом формата A3 размером 297 на 420 миллиметров, но ценность метода не в размере бумаги. Lean Enterprise Institute рассматривает A3 как процесс мышления, диалога и управления решением конкретной проблемы.
Lean Construction Institute связывает A3 с циклом PDCA. На этапе Plan команда определяет проблему, собирает данные, проверяет причины и задаёт целевое состояние. На этапе Do выполняет выбранные меры. На этапе Check сравнивает фактический результат с целью тем же способом измерения. На этапе Adjust закрепляет работающий порядок или возвращается к анализу.
Я применяю эту логику к повторяющимся отклонениям, где причина ещё не доказана или решение затрагивает несколько участников. Разовое известное препятствие удобнее вести в журнале ограничений. Для командной сессии изменения целого процесса подходит Kaizen Event. A3 нужен, когда важно провести одну проблему от факта до проверенного результата и сохранить ход рассуждения.
Как выбрать проблему для A3
Начинайте с наблюдаемого разрыва между текущим и требуемым состоянием. Формулировка «плохо взаимодействуют службы» не указывает, где возникает сбой. Формулировка «из шести плановых освидетельствований скрытых работ три перенесены после назначенного времени» уже задаёт объект наблюдения, период и показатель.
Не включайте решение в название проблемы. Тема «внедрить чек-лист готовности» заранее закрывает обсуждение причин. Тема «повторный перенос освидетельствования скрытых работ в секции» оставляет место для проверки документов, участников, сроков уведомления и состояния фронта.
До заполнения формы соберите минимальный набор фактов:
- даты и места повторений, плановое и фактическое время события;
- документы, фотографии, записи в журнале или другие подтверждения;
- один показатель исходного состояния и способ его расчёта;
- участников процесса, которые видят работу до и после точки передачи;
- границы разбора, чтобы не пытаться исправить весь проект одним A3.
Владелец A3 отвечает за продвижение разбора, согласование проверки и фиксацию результата. Он не обязан иметь административную власть над каждым участником. Руководитель помогает вопросами и решениями по ресурсам, но не подменяет владельца готовым ответом.
Семь блоков рабочего A3
| Блок | Главный вопрос | Что должно появиться |
|---|---|---|
| Проблема | Какое отклонение наблюдаем и где проходит граница разбора | Конкретная тема без заранее выбранного решения |
| Текущее состояние | Что происходит сейчас и чем это подтверждено | Факты, показатель, исходное значение и способ измерения |
| Целевое состояние | Какой результат требуется и к какому сроку | Проверяемое значение или условия удовлетворения |
| Причины | Почему возникает отклонение и какое есть доказательство | Отдельные гипотезы со статусом проверки |
| Меры | Какое действие связано с подтверждённой причиной | Мера, ответственный, срок и ожидаемое изменение |
| Фактический результат | Что произошло после теста | Значение, дата и доказательство тем же способом измерения |
| Дальнейшие действия | Закреплять порядок или продолжать цикл | Стандарт, новый тест или пересмотр причины |
Блоки связаны. Если причина не имеет доказательства, мера остаётся предположением. Если для результата выбран другой показатель, сравнение с исходным состоянием теряет смысл. Если поле результата заполнено до теста, документ описывает намерение, а не завершённый цикл.
Учебный пример освидетельствования скрытых работ
Рассмотрим условную ситуацию, не связанную с конкретным объектом. На одной секции перед закрытием каркаса перегородок требуется освидетельствовать скрытые инженерные сети. За две недели было назначено шесть осмотров, три из них перенесли после согласованного времени. В двух случаях к моменту осмотра не было актуальной исполнительной схемы, в одном случае не подтверждена готовность смежной системы. Эти цифры нужны только для демонстрации структуры A3; достигнутый результат не заявляется.
Тему A3 можно сформулировать так: «Повторный перенос освидетельствования скрытых работ перед закрытием перегородок».
Текущее и целевое состояние
Исходный показатель — доля осмотров, состоявшихся в согласованное время с полным комплектом подтверждений. Исходное значение в учебной ситуации — три из шести. Основание измерения — журнал заявок на освидетельствование, отметки о переносе и состав приложенных документов.
Целевое состояние задаётся не как «внедрить форму», а как наблюдаемый результат. Например: провести следующие шесть осмотров в согласованное время, при этом до установленного часа предыдущего рабочего дня подтвердить готовность фронта и комплекта документов. Это учебная цель для проверки; она не означает, что результат уже достигнут.
Проверка причин
Команда выдвигает гипотезу: заявку на осмотр направляют после фактического окончания работ, поэтому времени на проверку схем и согласование участия смежников не остаётся. Гипотезу нельзя сразу помечать как причину. Владелец A3 сопоставляет время окончания работ, отправки заявки, загрузки схемы и ответа участников по каждому из шести случаев.
Вторая гипотеза — нет единого критерия готовности комплекта для этого вида работ. Её проверяют по перечню возвращённых документов и требованиям заказчика. Если пропуски повторяются, а согласованный перечень действительно отсутствует, причина получает доказательство. Если данные этого не подтверждают, гипотеза остаётся неподтверждённой и не должна оправдывать новое правило.
Мера и тест
Для подтверждённой причины команда выбирает ограниченный тест на одной секции: за день до осмотра мастер отмечает готовность фронта, инженер ПТО проверяет комплект по согласованному перечню, а владелец A3 до установленного времени подтверждает участие нужных сторон. В плане указываются конкретные ответственные и сроки, а не общее действие «усилить контроль».
После шести следующих осмотров владелец сравнивает тот же показатель с исходным значением. До этой проверки раздел фактического результата остаётся пустым. Если осмотры прошли по плану, команда проверяет, не возникли ли новые потери, и решает, закреплять ли порядок. Если переносы продолжаются, A3 возвращается к причинам. Такой открытый статус честнее, чем отчёт о выполненной мере без подтверждённого эффекта.
Как работать с действующим инструментом A3
На сайте опубликованы инструкция и форма A3. В текущей версии данные сохраняются в браузере, поэтому перед очисткой данных или сменой устройства нужна JSON-копия. Инструмент не подтверждает межустройственную синхронизацию.
- Откройте учебный пример, чтобы увидеть связь между проблемой, показателем, причиной и действием. Затем нажмите «Новый A3» и не переносите учебные значения в рабочий разбор.
- Заполните тему, объект или процесс, владельца и дату. Тема описывает отклонение, а не выбранную меру.
- Внесите проблему и факты, текущее состояние, показатель, исходное значение, единицу и основание измерения.
- Задайте целевое состояние, целевое значение и срок. Используйте тот же показатель, который зафиксирован в исходном состоянии.
- Добавляйте причины отдельно. Отмечайте причину подтверждённой только вместе с доказательством.
- Для подтверждённой причины создайте действие, назначьте ответственного и срок. Проверяйте, меняет ли действие условие, которое создаёт проблему.
- После теста заполните фактический результат, дату проверки, доказательство и дальнейшие действия.
- Сохраните JSON. Для рабочего обсуждения используйте печать браузера и сохранение в PDF, если это требуется команде.
Внутренние переходы: инструкция к A3 ↗ · открыть инструмент A3 ↗ · журнал ограничений ↗ · Kaizen Event ↗
Типичные ошибки при разборе проблемы
- Записывать жалобу без периода, места, частоты и наблюдаемого показателя.
- Подменять проблему решением и обсуждать только форму будущего регламента.
- Считать мнение участника доказательством причины без проверки на месте и по данным.
- Выбирать меру для неподтверждённой гипотезы.
- Назначать действие без ответственного, срока и способа проверки.
- Сравнивать исходное и фактическое состояние разными способами.
- Закрывать A3 после выполнения действия, не проверив результат и устойчивость нового порядка.
Проверка качества готового A3
Перед обсуждением с командой я предлагаю пройти восемь вопросов:
- Понятно ли из темы, какое отклонение разбирается и где проходит граница проблемы?
- Есть ли в текущем состоянии факты, период, показатель и основание измерения?
- Описывает ли цель результат, а не внедрение выбранного решения?
- Отделены ли подтверждённые причины от гипотез?
- Есть ли у каждой подтверждённой причины доказательство?
- Связаны ли меры с причинами и назначены ли ответственные со сроками?
- Измерен ли фактический результат тем же способом, что исходное состояние?
- Принято ли решение о стандартизации, новом тесте или продолжении анализа?
A3 приносит пользу, когда остаётся рабочим документом до проверки результата. Один аккуратно заполненный лист без фактов не решает проблему. Сильный A3 показывает, что команда наблюдала, какую причину подтвердила, что проверила и на каком основании решила изменить стандарт или продолжить поиск.
Схема применения

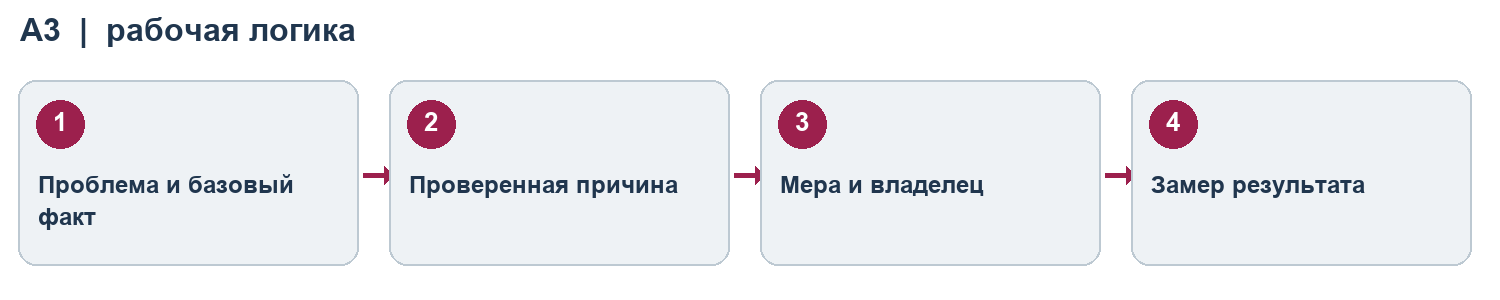

Схема автора. Последовательность для проверки на одном участке, без заявленного результата.
Как проверить результат применения
В A3 заранее записываем показатель и способ измерения. Для учебного примера с исполнительной документацией это срок от завершения работ до передачи полного комплекта и доля возвратов по причине неполного состава. Исходную выборку и период следует зафиксировать до изменения процесса.
После теста меры считаем результат по новой сопоставимой выборке и проверяем, не ухудшилось ли качество документации. Значение из демонстрационной формы — учебное, оно не является результатом объекта Олега Золотухина. Если данных ещё нет, раздел фактического результата оставляем открытым.
Учебная запись в действующем инструменте
На снимке показан пример из формы сайта. Название объекта и значения в примере демонстрационные; они не подтверждают результат на реальном объекте.

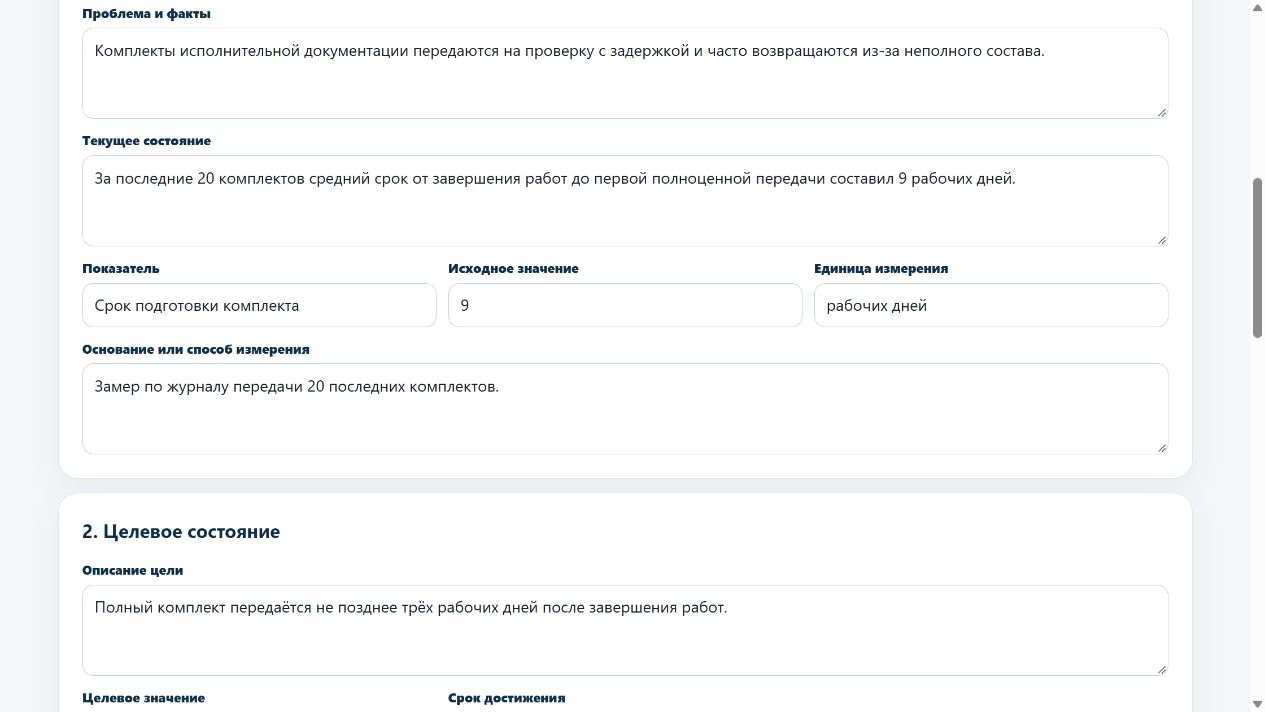

Снимок 1. Учебный пример действующего инструмента A3.
Темы выступлений и связь с автором ↗
Источники и проверенные материалы
[1] Lean Construction Institute. A3 Thinking ↗
[2] Lean Enterprise Institute. A3 Report ↗
[3] Олег Золотухин. Инструкция к инструменту A3 ↗
[4] Действующий инструмент A3 на сайте ↗
Каталог материалов, инструкция и инструмент повторно проверены 28 октября 2026 года.
