IPD, Integrated Project Delivery, или интегрированная реализация проекта, — подход, при котором ключевые участники заранее согласовывают цели, совместно прорабатывают решения и учитывают результат всего проекта. В полной договорной модели к этому добавляются согласованные правила управления, распределения коммерческих рисков и вознаграждения.
На строительном проекте можно назначить ответственных за все работы и всё равно получить задержку. Проектировщик вовремя выпустил свой раздел, поставщик привёз согласованное оборудование, подрядчик выполнил доступный объём. Но при соединении этих результатов выяснилось, что оборудование нельзя обслуживать, инженерные системы мешают друг другу, а решение об изменении ещё ждёт заказчика.
Такие ситуации возникают на границах договоров, специальностей и полномочий. Матрица ответственности RACI помогает определить, кто должен выполнить работу и организовать получение результата. Следующий вопрос: как устроить взаимодействие, чтобы участники заранее согласовывали связанные решения и учитывали последствия для всего проекта?
В книге «Бережливое строительство» я рассматриваю IPD вместе с деревом целей и матрицей ответственности: сначала определяем общий результат, затем роли и порядок совместной работы.
Что означает IPD
IPD объединяет участников, процессы и коммерческие условия вокруг результата проекта. Заказчик, проектировщики и строители начинают совместную работу на ранней стадии и продолжают её до передачи объекта. К обсуждению подключают тех, чьи знания нужны для конкретного решения: технолога, ключевых подрядчиков, поставщиков, эксплуатацию.
Американский институт архитекторов AIA отдельно отмечает, что принципы интеграции можно применять при разных договорных схемах. Речь прежде всего о раннем и постоянном взаимодействии участников. Подробнее об этом говорится в руководстве AIA по IPD ↗.
При этом полноценная договорная модель IPD требует большего. Участники согласуют совместное управление, финансовую прозрачность, распределение коммерческих рисков и вознаграждения. Часто эти условия закрепляют многосторонним соглашением. Такая модель описана Lean Construction Institute ↗.
Поэтому совместная проверка чертежей или регулярное совещание сами по себе ещё не означают перехода на IPD-контракт. Полезные принципы можно вводить в пределах действующих договоров и полномочий, а договорную модель нужно прорабатывать отдельно.

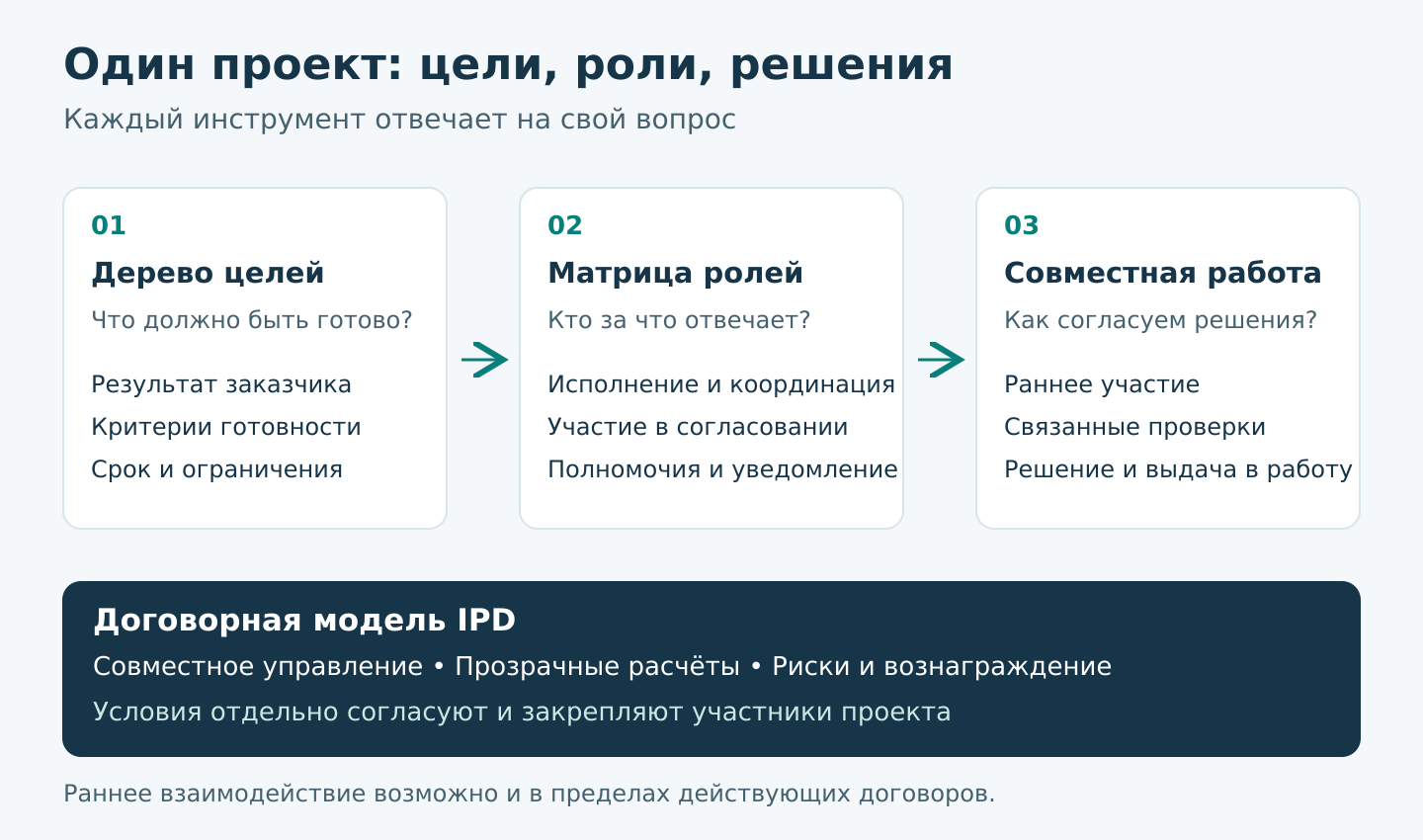

Дерево целей, матрица ответственности и интегрированная работа решают разные задачи. Коммерческие условия полной модели IPD требуют отдельного соглашения.
Общая цель должна быть понятна всем
У заказчика промышленного объекта цель обычно связана с началом работы производства и обязательствами перед покупателями продукции. Готовность помещения является только частью этого результата. Нужно установить и проверить оборудование, обеспечить работу инженерных систем, выполнить необходимые требования для безопасного и законного использования, передать документы и согласовать приёмку.
Если общую цель записать слишком широко, каждый участник будет понимать её по-своему. Поэтому заранее определяют признаки готовности, срок по календарно-сетевому графику и ограничения по затратам. Заказчик подтверждает, какой результат ему нужен; команда проверяет, какие решения и работы необходимы для его получения. Разобрать эту связь помогает дерево целей строительного проекта.
Тогда предложение об изменении оценивают по нескольким вопросам: сохранится ли требуемая функция, можно ли выполнить и обслуживать решение, что произойдёт со стоимостью и общим сроком? Ответ одного специалиста здесь редко бывает достаточным.
Почему специалистов нужно подключать до заказа оборудования
В моей практике на промышленном объекте заменили оборудование на более крупное и тяжёлое. Потребовался более мощный фундамент, подняли пол, и свободной высоты для стандартных воздуховодов стало недостаточно. Связанные изменения вовремя не проверили вместе.
Команда «Эталон» подключилась на этапе общестроительных работ, когда замена оборудования уже была произведена и согласована. Коллизии мы выявили до полного монтажа вентиляции. Воздуховоды пришлось перепроектировать на менее высокое, более плоское сечение с необходимыми расчётами, а часть выполненных работ демонтировать. Это привело к задержкам и дополнительным затратам.
При такой замене ещё до заказа оборудования технолог и поставщик должны уточнить его параметры, конструктор проверить фундамент и отметки, проектировщик вентиляции — высоту и требуемые характеристики системы. Монтажники оценивают выполнимость, эксплуатация — доступ для обслуживания. Руководитель проекта организует эту проверку и собирает варианты для решения заказчика.
Если есть рабочая BIM-модель, совместную проверку проводят по её актуальной сводной версии. Модель помогает увидеть связи, но полнота проверки зависит от исходных данных и состава проверяемых требований. Техническое решение по-прежнему оформляет и проверяет соответствующий проектировщик.

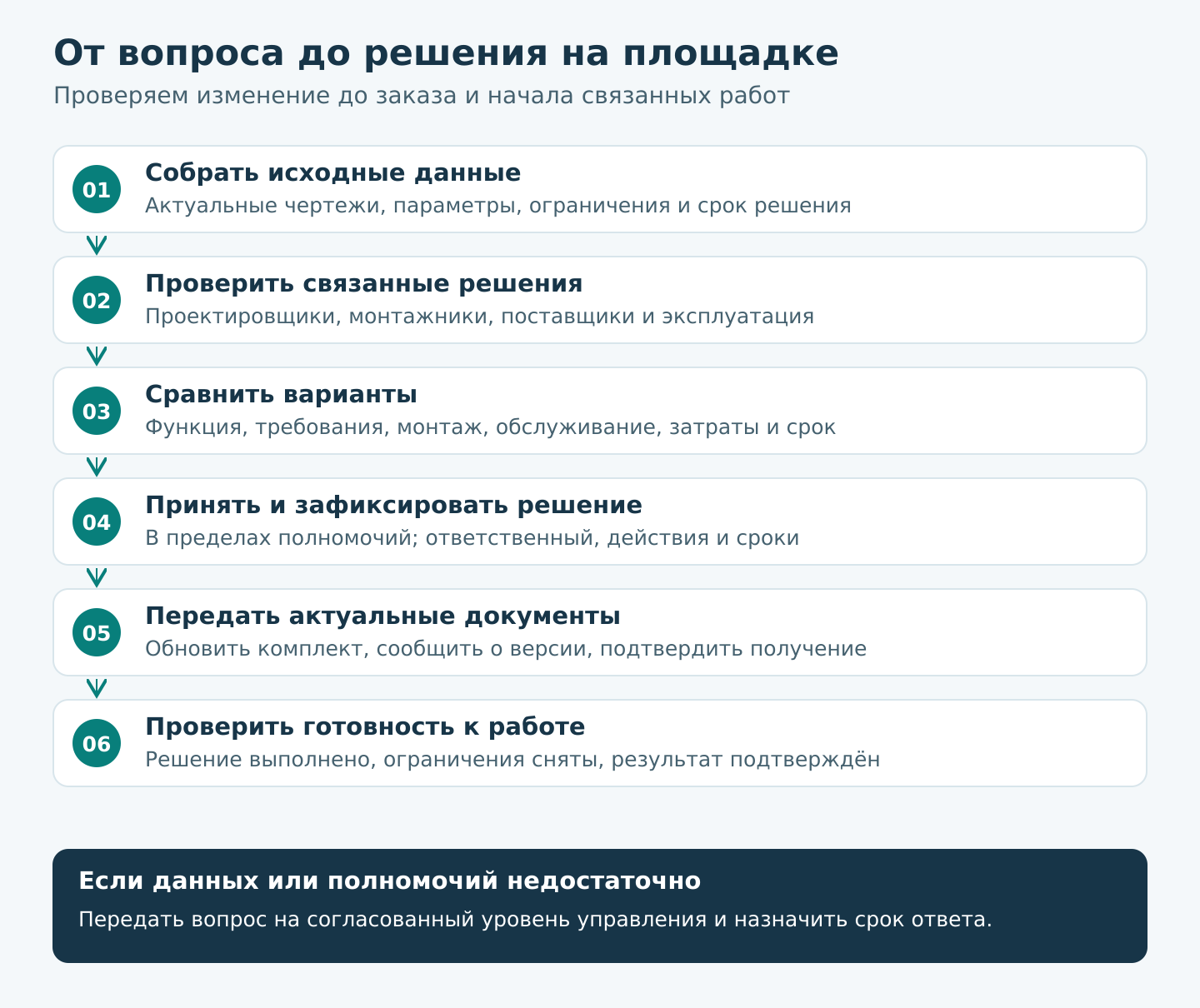

Как подготовить совместную работу
Начните с решения, которое затрагивает несколько участников и после принятия потребует существенных затрат: выбор оборудования, изменение узла, последовательность монтажа. Для него нужно определить последнюю допустимую дату согласования, пока ещё можно изменить заказ или подготовку работ.
До встречи соберите актуальные исходные данные, чертежи или модель, ограничения, варианты решения и вопросы, по которым данных пока не хватает. Каждый приглашённый должен понимать, что именно он проверяет. Состав участников выбирают по влиянию на результат, а степень участия, обязанности и полномочия согласуют заранее.
На встрече важно сравнить варианты по одинаковым условиям: функция, обязательные требования, монтаж, обслуживание, стоимость и влияние на график. Неизвестную стоимость или срок нужно прямо обозначить и назначить того, кто уточнит данные. Иначе обсуждение закончится выбором варианта, последствия которого команда ещё не понимает.
Заранее установите порядок принятия решений: какие вопросы команда закрывает в пределах своих полномочий, какие передаёт заказчику, кто готовит обоснование и к какой дате нужен ответ. Если полномочий или данных недостаточно, вопрос передают на согласованный уровень управления. Решение не должно бесконечно переходить между участниками без ответственного и срока.
Что должно остаться после встречи
Договорённости удобно вести в едином журнале решений. Для каждого вопроса достаточно фиксировать:
- ожидаемый результат и затронутые разделы;
- рассмотренные варианты и недостающие данные;
- принятое решение либо причину, по которой оно отложено;
- ответственного за следующее действие, участников и срок;
- того, кто принимает решение в пределах своих полномочий;
- подтверждение выполнения и ссылку на актуальные документы.
Закрытие обсуждения и выдача решения в работу требуют отдельных проверок. Если изменение согласовали в офисе, но площадка получила прежнюю рабочую документацию, проблема сохраняется. Нужно подтвердить, что обновлённый комплект передан, исполнители знают о замене версии, а необходимые ограничения сняты. Затем можно проверять готовность работ перед включением в недельный план.
Совместная работа завершается проверенным решением и его передачей исполнителям. Для нерешённых вопросов нужен понятный порядок дальнейшего согласования.
Как согласовать экономические интересы
Участник может предложить улучшение, полезное проекту, но невыгодное ему по действующим условиям оплаты. Например, решение уменьшает объём работ и затраты заказчика, а подрядчик получает оплату именно за выполненный объём. Призыва «работать одной командой» в такой ситуации недостаточно.
В договорной модели IPD заранее обсуждают, как оплачиваются работы, какие риски участники принимают совместно, как подтверждается экономия и распределяется вознаграждение. Если предусмотрен общий фонд, стороны согласуют его формирование, условия выплат и правила действий при ухудшении результата. Универсальной пропорции распределения здесь нет.
Нужны понятная база сравнения, доступ к согласованным финансовым данным и проверка того, что уменьшение расходов не достигнуто за счёт качества, безопасности или переноса затрат на эксплуатацию. Изменение требований заказчика также следует отделять от результата улучшений команды.
Конкретную договорную конструкцию, расчёты и ответственность необходимо проверять с юристами и финансовыми специалистами применительно к проекту. Этот материал описывает управленческий подход и не заменяет разработку договора.
Какие ошибки мешают совместной работе
Чаще всего проблема появляется, когда специалистов приглашают после размещения заказа, обсуждают решение по устаревшим данным или оставляют вопрос без срока. Ещё одна ошибка — считать согласование завершённым, хотя исполнители не получили обновлённые документы. Отдельный риск возникает, если объявить общую экономию, не согласовав базу расчёта и интересы участников. Проверять эти условия нужно до того, как команда примет обязательства, которые будет трудно изменить.
С чего начать на своём объекте
Выберите одно предстоящее решение на стыке специальностей. Согласуйте ожидаемый результат, соберите нужных участников до необратимых затрат и определите порядок подготовки, принятия и передачи решения. Сохраняйте сведения о времени согласования, ожидании работ, причинах переделок и подтверждённых затратах. По ним можно оценить, помогает ли новый порядок и что ещё нужно изменить.
Руководителю важно поддерживать раннее сообщение о проблемах. Если специалист видит коллизию или недостаток данных, команда должна узнать об этом, пока ещё есть время на проверку. Доверие укрепляется, когда участники выполняют договорённости, открыто показывают ограничения и видят, как принимаются решения.
Попробовать инструмент IPD
В чат-боте «Стройка без потерь» — @StroykaBezPoterToolsBot ↗ выберите «IPD» и нажмите «Открыть».
Как использовать
Сформулируйте общую цель проекта, срок и признаки готового результата. Определите участников, их роли и степень участия, затем договоритесь, кто готовит варианты, кто принимает решения и кому передают вопрос, если полномочий недостаточно. Обсудите основные риски, правила обмена информацией и порядок совместной работы, чтобы все одинаково понимали договорённости. Используйте инструмент для подготовки этого обсуждения; условия оплаты, распределения рисков и ответственности стороны согласуют отдельно и оформляют в договоре с участием юристов и финансовых специалистов.
Общая логика работы описана в разделе «Мой подход». Если на вашем проекте согласования задерживаются или изменения регулярно приводят к переделкам, опишите ситуацию в коротком брифе. Первый разговор бесплатный: обсудим задачу и определим, что стоит проверить. Состав, продолжительность и стоимость платной диагностики согласуем отдельно с учётом масштаба проекта и объёма работы.
