На совещании договариваемся, что подрядчик выйдет на следующую захватку к дате, указанной в календарно-сетевом графике. Но когда начинаем проверять готовность, выясняется, что рабочая документация ещё не согласована, смежники не закончили свой участок, а срок поставки материалов не подтверждён.

Знакомая ситуация? На стройке такое приходится видеть регулярно. Участники договариваются о дате начала, но условия, от которых зависит эта дата, остаются за пределами разговора. Потом наступает понедельник, приезжает бригада, и выясняется, что работать она не может.

Lookahead, или лукэхэд, помогает организовать подготовку ближайших работ: заранее увидеть препятствия, определить, кто их устраняет, и проверить результат до выхода исполнителя на фронт.

Что такое Lookahead

В Last Planner System, системе планирования и управления производством в строительстве, Lookahead занимает место между планированием этапа и недельными обязательствами исполнителей. Lean Construction Institute определяет его через подготовку работ и заблаговременное снятие ограничений, чтобы запланированное стало выполнимым. Подробнее об этом подходе можно прочитать в материалах LCI о Last Planner System ↗.

Ограничением здесь будет любое невыполненное условие, которое мешает конкретной работе: отсутствующее решение проектировщика, неподготовленный участок, недостающий ресурс. У каждой такой проблемы должны появиться действие, ответственный и срок устранения.

Это один из инструментов среднесрочного планирования строительства. Он работает в связи с общим графиком, целями этапа и системой управления проектом. Решения по бюджету, договорам, проектированию и организации строительства сохраняют своё значение.

Горизонт выбирают под объект и время, необходимое для подготовки работ. В руководстве LCI ↗ встречается шестинедельный вариант, но предусмотрены и другие интервалы. Универсального количества недель для любой стройки здесь нет. Если оборудование нужно заказывать сильно заранее, заниматься им следует ещё на более раннем уровне планирования.

Где возникают ограничения

Одна из самых болезненных тем в моей практике связана с рабочей документацией. Бывает, строительство уже начинается, а решения по высотности, площади или количеству подземных этажей ещё продолжают обсуждать. На площадку приходят сырые решения, появляются коллизии. Дальше начинаем «колхозить»: переделывать выполненное, искать обходные варианты, заниматься усилением конструкций.

Показательный исторический пример есть у Сиднейского оперного театра. По официальной истории строительства ↗, работы начались 2 марта 1959 года, когда точки опирания крыши были определены лишь приблизительно, а нагрузки ещё оставались неизвестными. Впоследствии подиум потребовал существенной переработки под окончательное решение крыши. Этот пример хорошо показывает последствия начала строительства до проработки ключевых конструктивных решений.

Подготовка ближайших работ должна показывать такие зависимости. Если решение не принято, полезно сразу установить, какой фронт оно блокирует, кто должен его принять и сколько времени после этого потребуется на выпуск и проверку документации. Запись «РД в работе» мало помогает руководителю, которому нужно понимать, готовить ли бригаду к выходу.

Другая частая ситуация возникает на стыке подрядчиков. Один выполнил свою захватку и ушёл. Следующий пришёл, но принять фронт не может. Участники смотрели на собственный объём, а условия передачи и дальнейшей сдачи заранее не согласовали. При ротации подрядчиков эта проблема только усложняется.

Материалы, оборудование и инструмент тоже стоит проверять применительно к конкретной работе. Само по себе наличие поставщика ещё ничего не говорит о готовности нужной комплектации на объекте. Для планирования важны понятный срок, место доставки и возможность использовать полученное по назначению.

Как это связано с моей практикой

Я начинаю с приоритетов и ясных целей для каждого участника. Затем распределяю ответственность и договариваюсь, что именно считаем выполненным и принятым. Этот подход всегда использую при комплексных обследованиях технического состояния зданий и сооружений: участникам нужно одинаково понимать ожидаемый результат и свою часть работы.

В компании «Эталон» мы закрепляем иерархию управления и подробно распределяем ответственность между участниками проекта. В частности, без рабочей документации, выпущенной в производство работ, не принимается ни одна конструкция. Это важное условие приёмки, которое задаёт требования к результату и его документальному основанию.

На весь этап строительства нужен индивидуальный регламент: какие этапы проходим, как управляем работами, как взаимодействуют заказчик, генеральный подрядчик и субподрядчики. Если часть исполнителей заказчик нанял напрямую для экономии, отдельно определяем границы ответственности и порядок взаимодействия. Иначе на стыках легко получить работу, за которую каждый отвечает только частично.

В работе с документацией порядок следующий. Ведущий инженер ПТО или ГИП на объекте составляет график поступления РД и её аудита. График согласуют со всеми участниками и дальше поддерживают этот ритм. При заминке направляют письмо, уведомляют заинтересованных участников и выносят вопрос на еженедельное совещание при заказчике.

Так появляется конкретный предмет разговора: какой комплект задерживается, какие работы зависят от него и какое решение требуется. Эти элементы моей практики полезны и для подготовки ближайших работ. Сам Lookahead при этом имеет свою структуру, которую можно выстроить следующим образом.

С чего начать на объекте

Предлагаю взять один ближайший этап или участок и пройти пять шагов вместе с участниками, которые обеспечивают и выполняют работы.

  1. Определить результат и последовательность. Указать участок, объём и понятный критерий завершения. Сразу обсудить, кому передаётся фронт и что потребуется следующему исполнителю. Сверить последовательность с планом этапа.
  2. Проверить условия начала. Разобрать документацию, завершение предшествующих работ, доступ к участку, материалы, оборудование, инструмент и людей. Проверять готовность нужно с теми, кто знает фактическую ситуацию и будет выполнять задачу.
  3. Записать каждое ограничение отдельно. Формулировка должна позволять действовать. Например: «Не получено решение по узлу примыкания на участке А». Рядом указать необходимое действие, ответственного, срок и способ подтверждения результата.
  4. Проверить снятие ограничения. На следующем обсуждении посмотреть, появилось ли нужное условие: получен ли документ, готов ли участок, поступила ли комплектация. Отправленный запрос полезен как промежуточное действие, но сам по себе ещё не обеспечивает готовность работы.
  5. Согласовать выполнимые обязательства. Подготовленные работы включить в ближайший рабочий план с учётом возможностей исполнителей. По оставшимся ограничениям принять решение: ускорить согласование, пересмотреть последовательность или поднять вопрос на уровень, где его могут решить. Изменения проверить на связь с общими сроками.

Это предлагаемый порядок внедрения. Конкретные роли, сроки реакции и подтверждающие документы нужно закрепить применительно к вашему объекту.

Что записывать и обсуждать

Для первого разбора достаточно общей формы, в которой видны работа и участок, планируемое начало, ограничение, действие по его снятию, ответственный, срок и подтверждение готовности. Если по одной работе не хватает и документации, и материалов, это два отдельных вопроса. У них могут быть разные ответственные и сроки.

На совещании важно обсуждать, что изменилось с прошлого раза и какие решения теперь нужны. Когда проблема повторяется, стоит разбирать причину: слишком поздно подали заявку, не определили принимающую сторону, заложили нереальный срок согласования. Иначе одна и та же задержка будет переходить из плана в план.

Здесь продолжается логика предыдущих материалов: дерево целей ↗ помогает определить нужный результат, а матрица ответственности ↗ показывает, кто за него отвечает. Lookahead добавляет регулярную проверку того, созданы ли условия для ближайших работ.

Как выглядит подготовка одной работы

Пример заполнения с условными данными

Допустим, в ближайшем плане предусмотрен монтаж конструкций на участке А. Комплект рабочей документации получен, но аудит ещё не завершён: остаётся замечание по узлу примыкания. В такой ситуации наличие файлов само по себе не подтверждает готовность работы. В план подготовки нужно включить конкретное действие: получить уточнённое решение, закрыть замечание и подтвердить готовность актуального комплекта к применению.

Одновременно проверяем, завершены ли предшествующие работы и готов ли участок к передаче монтажной бригаде. Отдельно уточняем комплектацию поставки и наличие необходимого оборудования. Эти ограничения относятся к одной предстоящей работе, но устраняются разными участниками. Поэтому каждое фиксируем отдельной строкой.

Что мешаетДействие и ответственныйСрокКак подтверждаем готовность
РД не прошла аудит, остаётся замечание по узлу примыканияВедущий инженер ПТО получает у ГИПа уточнённое решение и организует завершение аудитаК согласованному сроку завершения аудита, до подтверждения готовности работыЗамечание закрыто, аудит завершён, актуальный комплект РД выпущен в производство работ
Предшествующие работы не завершены, фронт не переданРуководитель предшествующего подрядчика завершает работы и согласует передачу участкаДо согласованной передачи участка монтажной бригадеПредшествующие работы завершены, условия передачи соблюдены, принимающая сторона подтвердила готовность фронта
Нужные материалы не поступили в полной комплектацииОтветственный за снабжение обеспечивает поставку недостающей комплектации и организует входной контрольДо начала монтажа с учётом времени на приёмкуКомплектация поступила на объект, выполнен предусмотренный входной контроль, материалы доступны исполнителю
Не подтверждена готовность необходимого оборудования и инструментаРуководитель монтажных работ обеспечивает наличие и проверку оборудования и инструментаДо подтверждения задания бригадеОборудование и инструмент доступны на участке, проверены и готовы к предусмотренной работе

Роли в этом примере условные. На конкретном объекте их уточняют по договорам и матрице ответственности, а относительные сроки заменяют согласованными датами. Если ограничение не снято вовремя, ответственный показывает, какие работы оно затрагивает и какое решение требуется. Готовность к монтажу подтверждают после проверки всех необходимых условий.

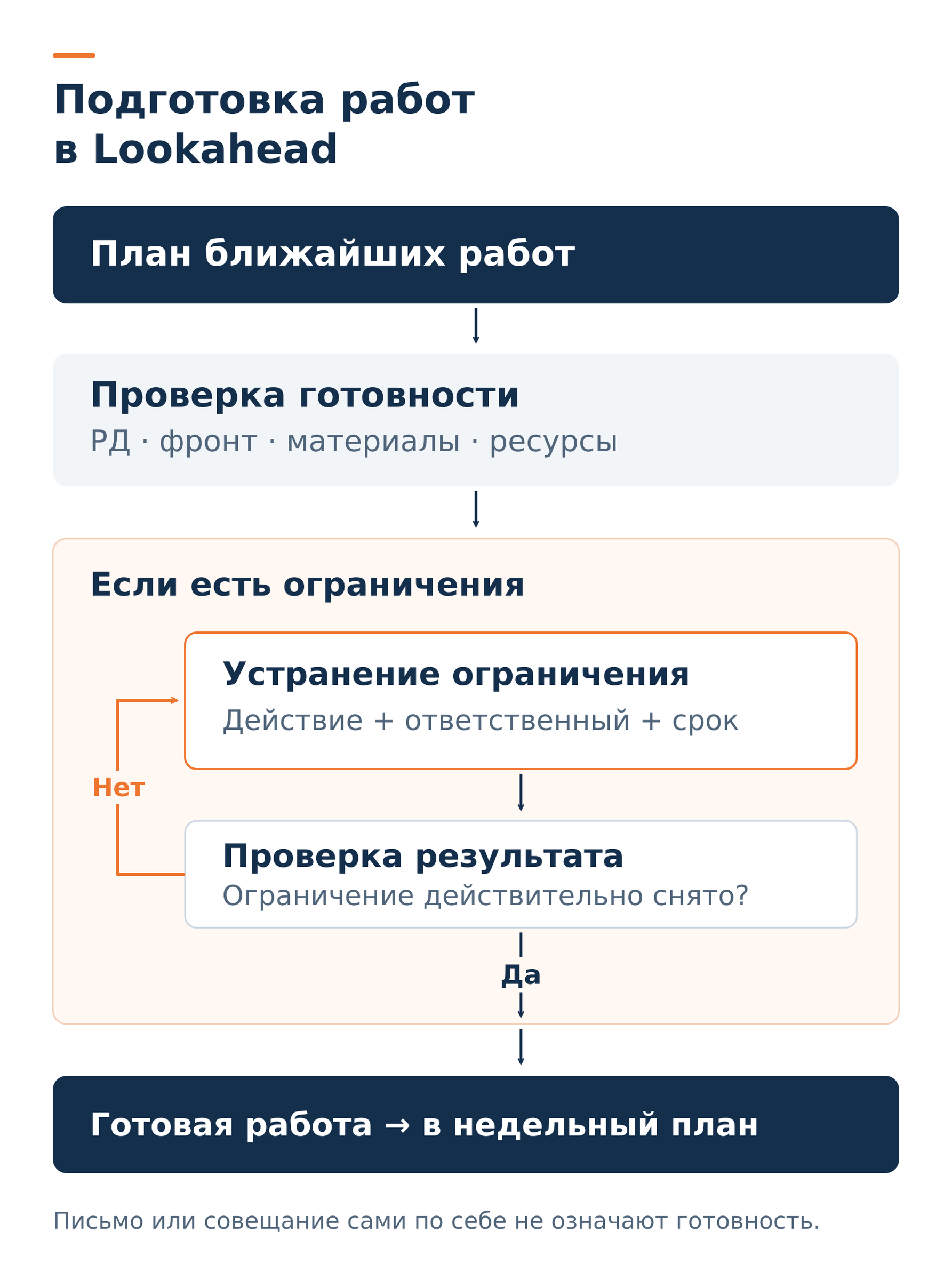

Подготовка работ в Lookahead: проверка готовности, устранение ограничений и проверка результата перед включением работы в недельный план.

Схема подготовки ближайших работ и проверки снятия ограничений.

Как выглядит Lookahead в инструменте

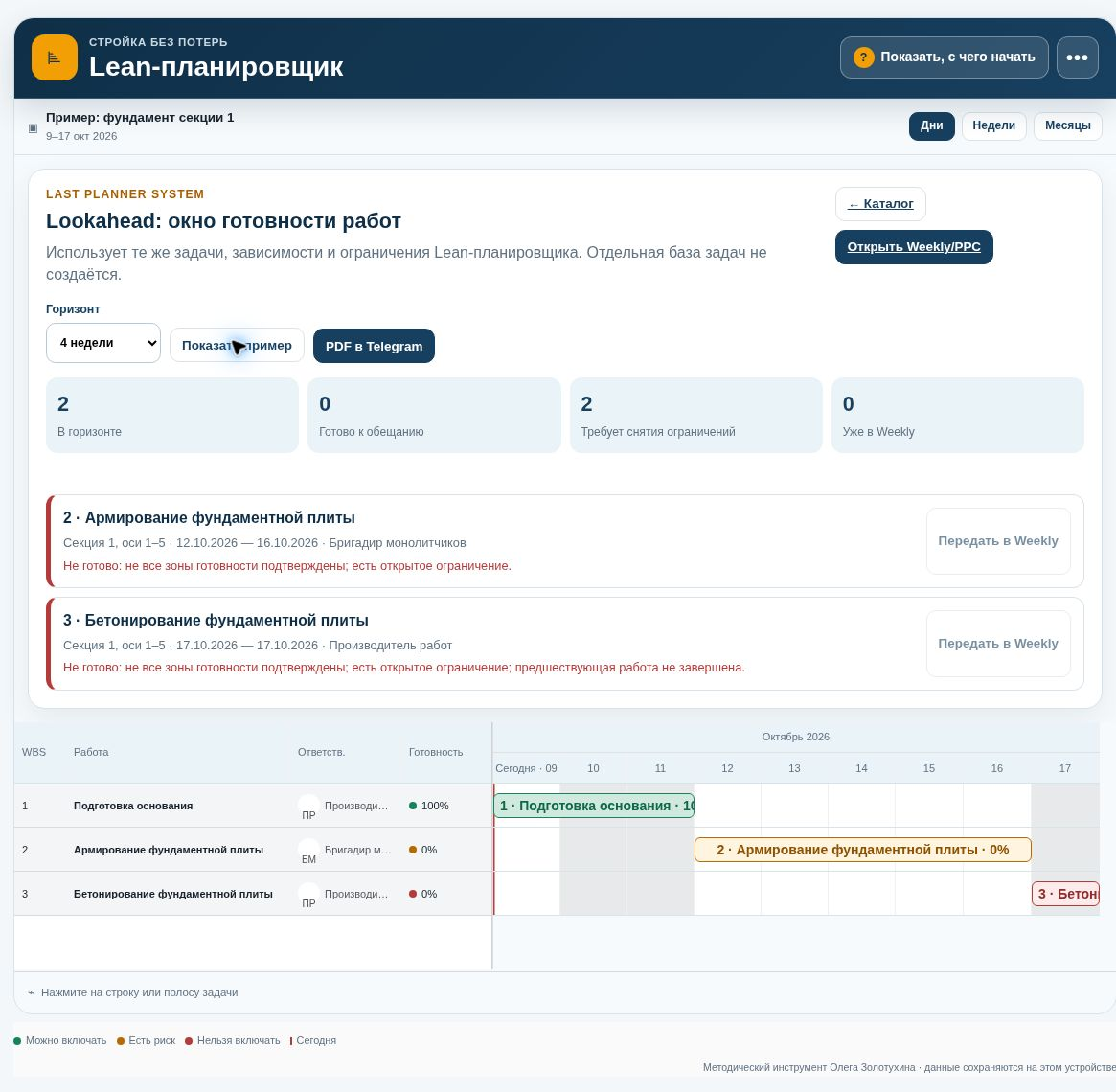

Обзор Lookahead со встроенным примером работ по фундаменту секции 1 и открытыми ограничениями.

Встроенный пример в Lookahead. Данные не относятся к реальному объекту. На экране показана подготовка работ по фундаменту секции 1.

Карточка открытого ограничения

Карточка ограничения во встроенном примере Lookahead: поставка арматуры, ответственный и срок снятия.

Встроенный пример в Lookahead. Данные не относятся к реальному объекту. В карточке указаны препятствие, ответственный и срок снятия ограничения.

Как подготовить свой Lookahead и скачать PDF

Для первого плана можно воспользоваться инструментами «Стройка без потерь» в Telegram ↗. Откройте мини-приложение, выберите Lookahead, заполните план и экспортируйте его в PDF для обсуждения с участниками.

Начните с реального участка и тех работ, к которым предстоит готовиться сейчас. На первом разборе полезно проверить простой вопрос: сможет ли следующий исполнитель принять фронт и выполнить согласованный объём? Если ответ пока неясен, у команды есть конкретная тема для работы до того, как неопределённость превратится в простой.

Источники

Lean Construction Institute — Last Planner System ↗. Место Lookahead в системе планирования производства.

Lean Construction Institute — Standard Work ↗. Разделы 7–9: подготовка работ, ограничения и недельное планирование. Горизонт адаптируется к проекту.

Lean Construction Institute — Last Planner System for Design ↗. Описание связанных уровней планирования в строительстве.

Sydney Opera House — Construction begins ↗. Дата начала строительства и неопределённость решений по крыше с последующей переработкой подиума.
