Снабжение отчиталось о поставке, но материал лежит на другом конце площадки. Проектировщик выдал чертежи, а подрядчик ждёт ответа по узлу. Монтаж завершён, но следующий участник не принимает участок из-за незакрытых замечаний. В отчётах работа движется. Между участниками она останавливается.

Оптимизация бизнес-процессов в строительстве начинается с таких разрывов. Нужно увидеть весь путь результата: от потребности заказчика и проектного решения до выполненной, принятой и документально подтверждённой работы. Затем договориться, что каждый участник передаёт следующему, в какой срок и на каких условиях.

Я предлагаю применять Lean Construction именно к этой цепочке. На одном повторяющемся процессе можно проверить правила взаимодействия, измерить ожидание и переделки, а уже после этого решать, какие изменения распространять на компанию.

ИИ-иллюстрация: вымышленные специалисты в белых касках обсуждают чертежи на строительной площадке

Иллюстрация сгенерирована с помощью ИИ.

Что считать строительным бизнес-процессом

У процесса есть начало, получатель и проверяемый результат. Например, «обеспечить участок материалом» начинается с подтверждённой потребности и заканчивается передачей пригодного материала туда, где его будут использовать. Заказ поставщику находится внутри этого процесса.

Управление строительными процессами охватывает и площадку, и офис. Согласование изменения, закупка, подготовка фронта, выполнение работ, приёмка объёма, комплектование исполнительной документации и согласование оплаты связаны между собой. Задержка в одном месте меняет условия работы других участников.

В бережливом строительстве важно видеть ценность для заказчика и потери по пути к ней. Ожидание ответа, повторное согласование уже решённого вопроса или поиск актуального чертежа расходуют время, хотя сами по себе не приближают принятый результат. При этом обязательные проверки, требования безопасности и технологические выдержки нельзя просто объявить потерями и убрать.

Общая логика подхода разобрана на странице Lean Construction и системного управления стройкой ↗. Здесь сосредоточимся на практической настройке процессов.

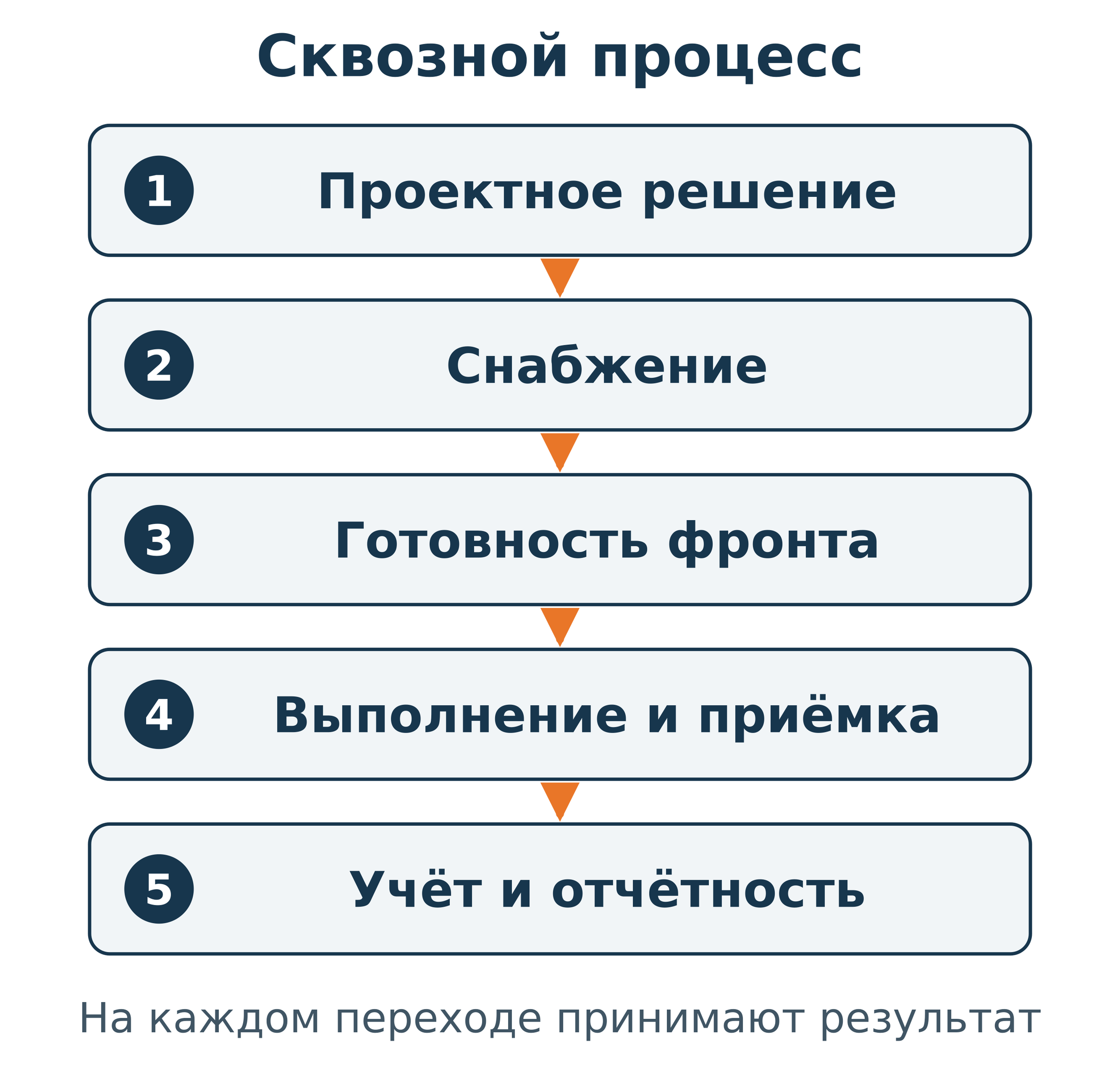

Сквозной процесс: проектное решение, снабжение, готовность фронта, выполнение и приёмка, учёт и отчётность

Схема 1. Сквозной процесс связывает проектное решение с принятым и подтверждённым результатом. На каждой передаче проверяют готовность следующего шага.

Сначала определите результат и границы

Формулировка «ускорить стройку» слишком широка для первого изменения. Выберите конкретную цепочку, которая регулярно создаёт задержки. Например, прохождение технического вопроса от подрядчика до согласованного решения или передача смонтированного участка под последующие работы.

Запишите четыре условия:

  • какое событие запускает процесс;
  • какой результат получает конкретный участник;
  • кто подтверждает, что результат пригоден для использования;
  • какие ограничения по качеству, безопасности, сроку и стоимости необходимо сохранить.

После этого проверьте связь с целью проекта. Ускорение закупки дешёвого материала может оказаться бесполезным, если приоритетная зона ждёт совсем другую позицию. Дерево целей строительного проекта ↗ помогает определить, какой результат действительно нужен заказчику и какие процессы его обеспечивают.

Владельцем выбранного процесса назначают человека, который может собрать участников, получить фактические данные и вынести нерешённый вопрос на нужный уровень. Его задача охватывает всю цепочку. Руководители отдельных функций при этом сохраняют свои полномочия и профессиональную ответственность.

Найдите места ожидания на фактическом маршруте

Возьмите несколько недавно завершённых задач и восстановите их путь по датам. Когда поступил запрос? Когда проверили комплектность? Сколько он ждал решения? Когда ответ получил исполнитель? Сколько раз задачу возвращали и почему?

Так строится простая карта потока создания ценности. Для первого разбора достаточно листа или таблицы с этапами, временем работы, временем ожидания и возвратами. Полезно отдельно отметить передачу между организациями: именно здесь участники могут по-разному понимать слово «готово».

Попросите показать фактический маршрут людей, которые выполняют работу. Регламент может предусматривать одно согласование, а реальная заявка проходит через несколько переписок и два повторных ввода данных. Схема должна показывать этот путь.

Не складывайте механически длительности параллельных операций. Для сквозного срока важны календарные отметки начала и конца. Если две проверки шли одновременно, их длительности нельзя прибавлять друг к другу как последовательные этапы.

Настройте пять передач между участниками

Приведённые ниже роли нужно адаптировать к договорной схеме проекта. На каждой передаче полезно назвать и того, кто выдаёт результат, и того, кто его принимает. Запись «ответственные все» оставляет спор открытым.

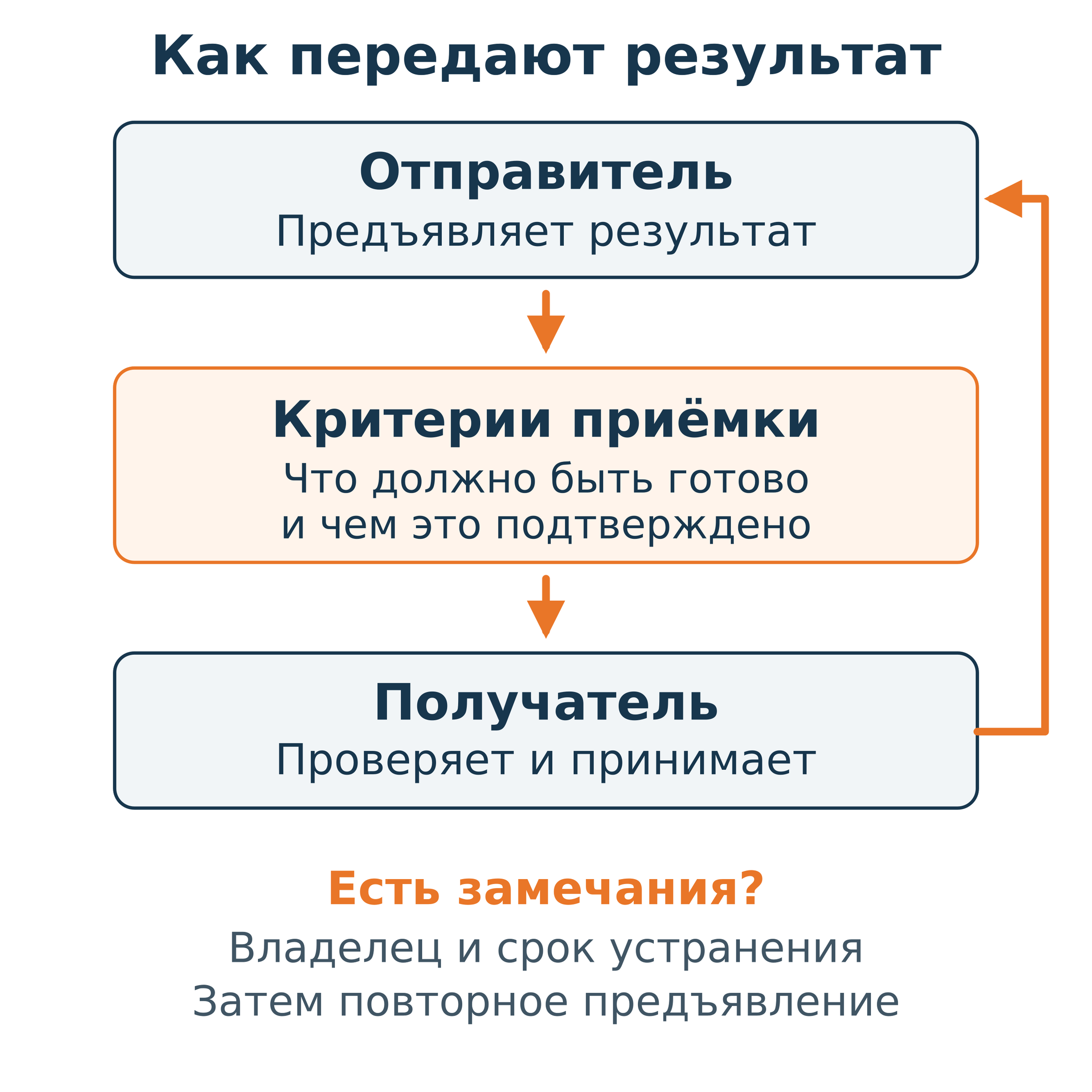

Передача результата: отправитель, согласованные критерии приёмки и получатель. При замечаниях назначают владельца и срок, затем предъявляют результат повторно

Схема 2. Критерии приёмки согласуют до начала работ. Получатель проверяет результат; замечания возвращают отправителю с владельцем и сроком устранения.

Проектное решение передают в закупку и производство

Ответственный со стороны проектирования выдаёт согласованный комплект в актуальной версии. Представители закупки и производства проверяют его пригодность для своих задач: определены характеристики и количество, понятны места применения, устранены вопросы, мешающие заказу или выполнению.

Критерий передачи нужно связать с конкретным пакетом работ. Статус «документация выдана» слишком общий, если в нужной зоне отсутствует один критичный узел. Изменение решения после передачи фиксируют с оценкой влияния на уже заказанные материалы, выполненные работы и сроки.

Закупка передаёт обеспечение работ на площадку

Ответственный за снабжение подтверждает состав и срок поставки. Принимающая сторона проверяет комплектность, пригодность, необходимые сопроводительные документы и место размещения. Прораб или другой ответственный за работы подтверждает доступность материала к моменту использования.

Закупочную дату стоит рассчитывать от потребности участка с учётом подтверждённого срока изготовления, доставки и необходимого резерва. Снижение запасов не должно превращаться в поставки без запаса на известные риски. Одновременно слишком ранний завоз может создавать перегрузку склада, лишние перемещения и повреждения.

Подготовленный фронт передают исполнителю

Ответственный за предшествующие работы предъявляет зону, а руководитель следующей бригады проверяет условия начала. Важны завершённые предшественники, доступ, документация, ресурсы и безопасные условия.

Проверка готовности должна происходить достаточно рано, чтобы оставалось время устранить препятствия. Подробный порядок вынесен в материал о готовности работ перед недельным планом ↗. Здесь важно включить эту проверку в общий процесс и определить, кто снимает каждое ограничение.

Запуск работы без необходимых исходных условий может породить вынужденные обходные решения и повторные действия. Лаури Коскела рассматривает такой тип потерь в работе о making-do ↗. Практический вывод для руководителя: прежде чем требовать начать немедленно, проверьте, какой необходимый вход отсутствует и как это отразится на следующих операциях.

Исполнитель передаёт завершённый участок

До начала работ согласуют границы участка, объём и критерии завершения. Исполнитель предъявляет результат назначенному принимающему: следующему подрядчику, ответственному за контроль или иному участнику в соответствии со схемой проекта.

Фраза «монтаж закончен» должна раскрывать, что именно завершено и чем это подтверждается. Если следующий участник не может продолжить работу из-за дефекта или отсутствующей проверки, передача не состоялась. Замечания получают владельца и срок устранения; повторное предъявление сохраняется в истории процесса.

Принятый результат передают в учёт и отчётность

Производство подтверждает выполненный объём, ответственные специалисты комплектуют предусмотренные документы, а уполномоченная сторона принимает результат по договорным правилам. Финансовая служба получает согласованные основания для дальнейших действий.

Физическое выполнение, техническая приёмка, оформление документов и оплата могут происходить в разные даты. Эти статусы полезно показывать раздельно. Тогда руководитель и заказчик видят, где находится результат и какое решение требуется. Управленческий отчёт собирают из подтверждённых фактов процесса, сохраняя ссылки на основание каждого статуса.

Пример изменения процесса монтажа вентиляции

Рассмотрим условный пример, а не результат конкретного проекта. Подрядчик должен передать смонтированный участок вентиляции под зашивку потолка. Работы задерживаются, хотя оборудование закуплено и бригада находится на объекте.

Разбор выявляет последовательность: решение по пересечению инженерных систем уточнили после заказа, часть фасонных элементов пришлось заменить, окно подачи материала не согласовали, а принимающего участника пригласили уже после ухода бригады из зоны.

Ускорение монтажа не устраняет эти причины. Команда меняет правила передачи:

  1. До заказа проверяет комплект решений и открытые вопросы именно по выбранной зоне.
  2. Связывает комплект поставки с этой зоной и заранее согласует подачу материала.
  3. Перед недельным обязательством подтверждает готовность фронта и необходимые ресурсы.
  4. До начала монтажа договаривается о критериях завершения, составе подтверждений и времени предъявления.
  5. Фиксирует замечания и закрывает передачу только после согласованной проверки.

Проверять результат изменения нужно на следующих сопоставимых участках: сколько времени прошло до приёмки, где возникло ожидание, потребовалось ли повторное предъявление. Без таких наблюдений нельзя обещать процент экономии или сокращения срока.

Как внедрить изменения в строительной компании

Начните с ограниченного пилота на одном процессе. Соберите тех, кто передаёт и принимает результат, и согласуйте исходную проблему. Если снабжение оптимизирует цену, производство добивается ранней поставки, а финансовая служба сокращает авансы, правила выбора при конфликте должен подтвердить руководитель с соответствующими полномочиями.

Первым изменением может стать проверка комплектности запроса до запуска согласования, единый порядок версий документов или назначенное время приёмки. Выберите причину, которая подтверждается фактами, и задайте ожидаемый эффект: например, уменьшить возвраты неполных заявок без снижения качества проверки.

Зафиксируйте новое правило коротко: кто выполняет действие, какой вход нужен, что считается результатом, кому и когда его передают. Добавьте порядок действий при отклонении. Исполнителю должно быть понятно, куда обратиться, если условие выполнить невозможно.

Проведите несколько полных циклов, сохраняя исходные данные. Затем разберите, что изменилось и какие побочные проблемы появились. Если очередь просто переместилась в соседний отдел, сквозной процесс ещё требует работы. Успешное правило включают в регламент, обучение и используемые формы. Масштабировать его стоит после проверки на другом сопоставимом участке.

Эта работа требует участия руководителя, но подробные решения нужно вырабатывать вместе с исполнителями. Именно они знают, почему заявка возвращается и какие сведения действительно нужны принимающей стороне.

Какие показатели показывают улучшение

Для первого пилота достаточно небольшого набора показателей. Для каждого заранее определите событие начала, событие окончания, источник данных и ответственного за учёт.

Сквозное время процесса. Считайте календарное время от запуска запроса до принятого результата. Показывайте типичный срок и наиболее затянувшиеся случаи, чтобы среднее значение не скрывало проблемную очередь.

Время ожидания. Отдельно фиксируйте ожидание решения, поставки, фронта и приёмки. Так можно отличить медленную операцию от быстро выполненной работы, которая долго лежит между участниками.

Переделки и повторные предъявления. Учитывайте количество возвратов, их причины и затраченные ресурсы. Дополнительно полезна доля результатов, принятых с первого предъявления. Снижать число возвратов следует улучшением подготовки и выполнения, сохраняя требования к качеству.

Надёжность недельных обязательств. PPC, Percent Plan Complete, показывает долю полностью выполненных в срок обязательств из принятого недельного плана. Сам подход к управлению такими обязательствами раскрыт в работе Гленна Балларда о Last Planner System ↗.

PPC не равен проценту готовности объекта и сам по себе не гарантирует ускорение проекта. Вместе с ним нужно проверять состав выполненных задач и прогноз ключевых вех. Проблему связи недельного плана с более длинным горизонтом разбирают Дигби Кристиан и Маурисио Перейра ↗.

Не превращайте показатели в соревнование за красивый отчёт. Сокращение заявленного срока без учёта возвратов или удаление невыполненных задач из исходного плана лишает команду возможности увидеть сбой.

Какие инструменты использовать в начале

Карта процесса, журнал ограничений и простая таблица план-факт позволяют начать без сложной автоматизации. Цифровая система становится полезной, когда закреплены правила передачи, владельцы и значения статусов. Иначе разные участники будут по-прежнему вкладывать разный смысл в одинаковые поля.

Для пробной работы можно использовать дерево целей, матрицу ответственности и Lean-планировщик в Telegram ↗. Дерево помогает согласовать результат, матрица уточняет роли, планировщик поддерживает подготовку задач. Сквозное время и причины возвратов при необходимости фиксируют отдельно. Состав доступных инструментов описан в разделе «Инструменты» ↗.

Первый практический шаг прост: выберите одну повторяющуюся задержку и проследите её от запроса до принятого результата. В конце разбора должны появиться конкретное изменение процесса, владелец и способ проверить эффект.

Если пока непонятно, какую цепочку разбирать первой, начните с диагностики управления строительством ↗. Форматы дальнейшей работы представлены в разделе «Услуги» ↗. Задача такого разбора состоит в том, чтобы найти причины потерь и определить проверяемый следующий шаг для вашего проекта.
