Что измеряет PPC
PPC, или Percent Plan Complete, я перевожу как процент выполненных обязательств. Lean Construction Institute определяет его как число заданий, полностью выполненных в обещанный день, делённое на общее число заданий, обещанных на неделю. Это показатель надёжности недельного плана: насколько точно команда выполняет то, о чём договорилась.
Формула простая: PPC = выполненные полностью и вовремя обязательства / все обязательства базового недельного плана × 100%. Если из восьми обещаний выполнены шесть, PPC равен 75%. Частично завершённая или законченная позже срока работа в числитель не входит.
Смысл показателя не в самом проценте. Он создаёт точку для разговора: какие обещания команда умеет формировать надёжно, где условия работы остаются нестабильными и какие причины повторяются. В логике Last Planner System PPC относится к шагу Did, а разбор отклонений переводит команду к Learn.
PPC не равен прогрессу и производительности
Это принципиальная граница. Каждая строка Weekly имеет одинаковый вес в формуле PPC, хотя объём, трудоёмкость и влияние задач на веху могут сильно различаться. Поэтому PPC 75% не означает, что выполнено 75% строительного объёма, освоено 75% бюджета или достигнута заданная производительность.
Команда может выполнить шесть небольших задач и сорвать две работы, открывающие фронт следующим подрядчикам. PPC будет показывать надёжность обещаний, но состояние ключевой вехи окажется хуже. Возможна и обратная ситуация: крупный объём завершён, а несколько коротких обещаний сорваны. Значит, PPC нужно читать рядом с фактическими объёмами, статусом вех, передачей фронтов и причинами невыполнения.
Не следует превращать PPC в рейтинг подрядчиков или основание для наказания. Тогда участники начнут обещать только безопасные задачи, дробить работы ради удобной статистики или менять базовый план задним числом. Высокое значение получится, а управляемость проекта не улучшится.
Сначала фиксируем базовый план
Корректный расчёт начинается до выполнения работ. Команда формирует Weekly, проверяет готовность и принимает обязательства. После согласования базовый набор фиксируют. Знаменатель должен оставаться неизменным: только так можно честно сравнить обещанное и фактическое выполнение.
| Ситуация | Как учитывать в PPC | Почему |
|---|---|---|
| Выполнено полностью и вовремя | В числителе и знаменателе | Обещание выполнено по согласованному критерию. |
| Выполнено частично | Только в знаменателе | Следующий участник не получил весь обещанный результат. |
| Завершено после срока | Только в знаменателе | Работа выполнена, но обещание по сроку не соблюдено. |
| Отменено после фиксации недели | Остаётся в знаменателе | Удаление скроет качество исходного планирования или позднее изменение решения. |
| Добавлено в течение недели | Не входит в базовый PPC | Это полезная фактическая работа, но её не было среди исходных обещаний. |
| Передано другой бригаде | Правило не меняется | Смена исполнителя не отменяет исходное обещание и критерий завершения. |
Если внешнее решение действительно отменило необходимость работы, это следует зафиксировать отдельным статусом и объяснением. Но из базового знаменателя запись не удаляют: иначе команда потеряет информацию о том, насколько исходный недельный план соответствовал реальности.
Как определить выполненное обязательство
До начала недели по каждой строке нужен критерий завершения. Формулировка «монтаж вентиляции» не позволяет одинаково оценить результат. Запись должна содержать участок, объём, срок, исполнителя и способ подтверждения. Например: «до среды 15:00 смонтировать и предъявить 24 м воздуховодов на участке В; предусмотренные для этапа проверки выполнены, результат принят».
Выполнено означает одновременно три условия:
- получен весь согласованный результат, а не удобная часть объёма;
- результат получен не позже обещанного срока;
- выполнен критерий проверки или передачи, согласованный для этой работы.
Если 24 м смонтированы, но обязательная для передачи проверка не состоялась, обещание не завершено. Это не обесценивает фактический объём. Его нужно отразить отдельно, а для PPC сохранить бинарный результат: да или нет.
Учебный пример расчёта
Ниже условная неделя, не связанная с реальным объектом. Объёмы показывают порядок расчёта, а не норматив выработки. В базовом плане восемь обязательств. Шесть выполнены полностью и вовремя, одно завершено позже срока, одно выполнено частично.
| Обязательство базовой недели | Факт | В PPC |
|---|---|---|
| Кабельные лотки в коридоре А | Выполнено и принято вовремя | Да |
| Воздуховоды на участке В | Завершено на день позже | Нет |
| Перегородки в помещениях С1–С3 | Выполнено 60 из 80 м² | Нет |
| Дверные блоки D1–D6 | Выполнено и принято вовремя | Да |
| Передача зоны Е под отделку | Передача зафиксирована вовремя | Да |
| Закладные на участке Ж | Выполнено и принято вовремя | Да |
| Освобождение проезда для подъёмника | Подтверждено вовремя | Да |
| Проверка комплекта РД для зоны И | Результат передан вовремя | Да |
PPC = 6 / 8 × 100% = 75%. Допустим, в середине недели команда дополнительно устранила локальное замечание. Эту работу нужно показать в фактическом отчёте, но в исходные восемь обещаний она не добавляется и на базовый PPC не влияет.
Теперь важная проверка смысла. Частично выполненные перегородки могли быть крупнее всех остальных задач и блокировать отделку. Тогда 75% PPC не говорит, что веха защищена. Руководителю нужно видеть PPC вместе с фактическими 60 из 80 м², датой передачи фронта и причиной, по которой обязательство не завершено.
Как работать в действующем инструменте Weekly и PPC
На сайте опубликован инструмент Weekly и PPC. На дату проверки он позволяет добавить обещания вручную или перенести готовые работы из Lookahead, заполнить паспорт недели и зафиксировать базовый план. После фиксации отменённые, поздние и частично выполненные обещания остаются в знаменателе, а дополнительные работы не входят в расчёт.
- Создайте неделю и внесите только согласованные обещания с результатом, исполнителем и сроком.
- Проверьте готовность и загрузку ресурсов, затем нажмите «Зафиксировать базовый план» до начала выполнения.
- В течение недели сохраняйте фактический статус, но не удаляйте неудобные исходные записи.
- В конце периода отметьте «Выполнено вовремя» только при полном соблюдении результата, срока и критерия завершения.
- Для каждого отклонения запишите факт и причину. Если причина пока не подтверждена, так и укажите.
- Сохраните копию через JSON перед сменой браузера или очисткой данных: страница прямо сообщает, что данные хранятся на этом устройстве.
В действующей форме доступны печать, сохранение JSON и импорт ранее сохранённого файла. PDF можно получить через системный диалог печати. Перед рабочим применением проверьте результат на учебной неделе и убедитесь, что в документ попали базовый план, фактические статусы и причины отклонений.
Открыть: инструмент Weekly и PPC · статью о недельном плане ↗ · журнал ограничений ↗
Как читать динамику PPC
Одна неделя не создаёт тренд. Сравнение становится полезным, когда команда одинаково формулирует обязательства, сохраняет базовый знаменатель и применяет один критерий завершения. Сначала добейтесь сопоставимости данных на одном участке, затем смотрите динамику и повторяемость причин.
| Вопрос руководителя | Что смотреть рядом с PPC |
|---|---|
| Насколько надёжны недельные обещания | PPC по сопоставимым неделям и правила формирования Weekly. |
| Почему обязательства не выполнены | Причины отклонений по каждой невыполненной строке и их повторяемость. |
| Движется ли проект к вехе | Статус ключевых передач, критичных работ и прогноз по вехе. |
| Какой объём реально выполнен | Фактические физические объёмы и принятый результат по видам работ. |
| Что изменить в следующем цикле | Конкретное действие, владелец, срок и способ проверки контрмеры. |
Если PPC растёт, а ключевые вехи продолжают уходить, проверьте состав обещаний: возможно, команда выбирает задачи, удобные для выполнения, но недостаточно связанные с результатом проекта. Если PPC нестабилен, причины покажут, где искать проблему: готовность работ, перегрузка ресурсов, поздние решения, несогласованный фронт или качество самих обещаний.
Типичные ошибки
- Пересобирать базовый план в конце недели и удалять отменённые или неудобные строки.
- Засчитывать частично выполненную задачу пропорционально объёму, хотя PPC является бинарным показателем обязательств.
- Включать дополнительные работы в числитель без добавления в исходный знаменатель.
- Дробить простую работу на множество строк ради более высокого процента.
- Сравнивать подрядчиков, которые используют разные критерии завершения и разный уровень детализации.
- Публиковать PPC без причин отклонений, статуса вех и фактических объёмов.
- Использовать показатель для наказания и тем самым снижать готовность участников принимать честные обязательства.
Порядок запуска на одном участке
- Возьмите одну команду и один участок на две или три последовательные недели.
- Согласуйте одинаковое понимание обязательства и критерия «выполнено».
- Фиксируйте базовый план до начала недели и не меняйте знаменатель задним числом.
- Ежедневно обновляйте факты, но рассчитывайте PPC после завершения согласованного периода.
- Для каждого «нет» сохраняйте конкретную причину и следующее действие.
- Разбирайте PPC вместе с физическим прогрессом, передачей фронтов и ближайшей вехой.
Я использую PPC не как красивый процент для отчёта, а как проверку качества обещаний команды. Показатель становится полезным только тогда, когда правила расчёта прозрачны, базовый план сохранён, а за невыполнением следует анализ причины и изменение следующего цикла работы.
Единица счёта это обещание, а не строка ради статистики
Показатель становится честным, когда все участники одинаково понимают, что считать одним обещанием. Слишком крупная запись вроде «закончить инженерные сети этажа» скрывает независимые передачи, которые происходят в разные дни. Слишком мелкая запись превращает один результат в десятки удобных строк и позволяет поднять PPC без изменения работы. Я прошу делить обязательство там, где меняются исполнитель, зона, принимающая сторона или проверяемый результат.
Допустим, одна бригада должна передать два независимых помещения. Если первое принято, а второе заблокировано, это можно планировать как две самостоятельные передачи — при условии, что их так же обсуждали до начала недели. Делить запись задним числом после частичного выполнения нельзя. Исходный состав задач и согласованный критерий должны оставаться доступными для сравнения с фактом.
Влияние обещания на веху также не видно в простом проценте. Поэтому руководителю полезно отметить критичные передачи отдельно, но не менять вес строк в базовой формуле PPC без ясного нового правила. Показатель отвечает на вопрос о надёжности обещаний; прогноз по сроку и принятый физический объём требуют собственных данных.
| Слишком общо | Проверяемое обещание |
|---|---|
| Подготовить фронт | До вторника 12:00 передать участок А следующей бригаде после согласованной проверки |
| Поставить материалы | До среды 09:00 получить и сверить комплект для захватки Б |
| Сделать монтаж | До четверга 16:00 смонтировать и предъявить согласованный объём в зоне В |
| Закрыть замечания | До пятницы передать принимающему подтверждение устранения пунктов 1–3 |
Проверка готовности до фиксации недели
PPC не исправит план, в который заранее попали неподготовленные работы. До фиксации базового набора команда смотрит ближайшие ограничения: доступный фронт, документацию, материалы, людей, технику и предшествующие передачи. Для каждого обещания исполнитель должен понимать не только желаемую дату, но и реальные условия старта. Если условие ещё не снято, задача остаётся в подготовке или получает явный риск, который обсуждают до принятия обязательства.
Полезно проверить загрузку бригады по нескольким заданиям одной недели. Каждая строка по отдельности может выглядеть выполнимой, а весь набор вместе — нет. В таком случае снижение числа обещаний до реалистичного уровня является честным управленческим решением. Искусственно занижать план ради высокого PPC тоже нельзя: рядом с процентом показывайте объём, важные передачи и движение к вехе.
После согласования нажмите «Зафиксировать базовый план» в форме. Далее фактические изменения отражаются в статусах, но не переписывают исходную договорённость. Если работа отменена внешним решением, сохраняйте и решение, и последствия для первоначального плана. Только так команда сможет отличить ошибку подготовки от изменения приоритета.
| Условие | Кто подтверждает | Что фиксировать |
|---|---|---|
| Фронт | Передающая и принимающая стороны | Границы, доступ и состояние предшествующей работы |
| Документы | Ответственный инженер | Актуальная версия и открытые вопросы |
| Материалы | Снабжение и исполнитель | Комплектность у места работ и время выдачи |
| Ресурс | Руководитель работ | Бригада, техника и окно использования |
| Приёмка | Принимающая сторона | Проверяемый критерий завершения |
Повторяем расчёт в рабочей форме
Откройте Weekly и PPC по прямой ссылке. В «Паспорте недели» укажите объект, начало недели и руководителя планирования. «Показать пример» загрузит учебные записи, которые нельзя использовать как показатели своего объекта. Для рабочей недели нажмите «Новая неделя», внесите обещания с ответственным и сроком, проверьте готовность и только затем фиксируйте базу.
Во время недели для каждой строки обновляйте «Факт недели» и поле «Факт и причина отклонения». При частичном результате запишите принятый объём отдельно, но статус выполнения обещания остаётся отрицательным, если исходный критерий не достигнут. Кнопка «Редактировать» открывает карточку; удаление базовой строки после фиксации исказит смысл анализа, поэтому отменённые и поздние задачи сохраняются в учёте.

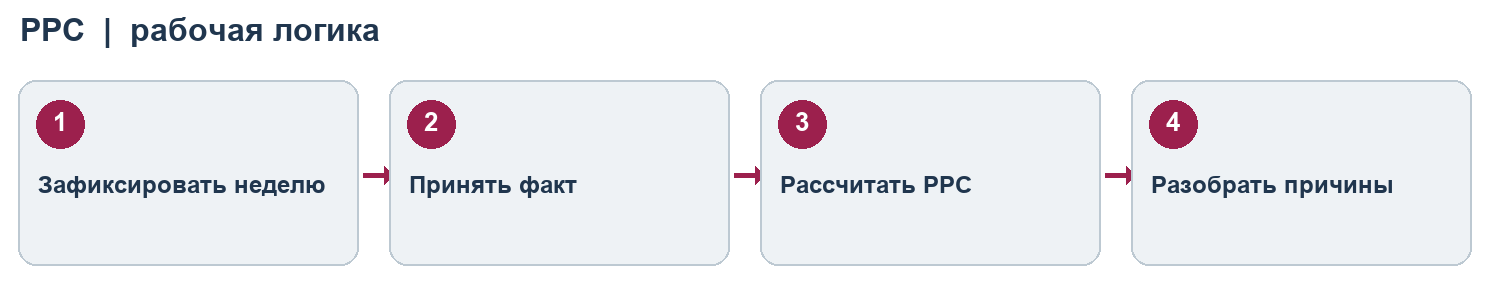

На первом снимке показана сводка учебного плана: 7 выполненных из 10 базовых обещаний дают 70%. Это не показатель производительности объекта. На втором снимке видно поле причины отклонения. После итогов сохраните «JSON» для восстановления записи; «Печать» даёт бумажную копию или PDF через системный диалог. Дополнительную кнопку отправки PDF не следует считать подтверждённой доставкой без фактической проверки.
| Рисунок 1. Сводка PPC в демонстрационной неделе | Рисунок 2. Статус и причина отклонения в карточке обещания |
|---|
Разговор после расчёта
Недельный разбор полезно начинать с двух чисел: сколько обещаний было зафиксировано и сколько полностью выполнено в срок. Затем нужны фактические передачи и причины каждого «нет». Если ограничение было известно ещё до фиксации, команда меняет правило подготовки. Если возникла новая внешняя причина, назначает владельца её снятия и проверяет влияние на ближайшую веху. Сам процент не подскажет, какое действие выбрать.
Сравнивать недели можно только при сопоставимом уровне детализации и одинаковом критерии «выполнено». Резкий рост PPC после дробления задач на более мелкие строки не доказывает улучшение. Падение при появлении сложной критичной работы тоже не всегда означает ухудшение системы. Поэтому рядом с графиком держите число обещаний, принятый объём, критичные передачи и повторяющиеся причины отклонений.
Одна полезная контрмера на следующую неделю лучше длинного списка общих пожеланий. Например, если несколько работ сорвались из-за поздней выдачи документации, назначьте проверку версий за два дня до принятия обещаний, ответственного инженера и способ подтверждения. На следующем разборе оцените, выполнили ли действие и изменился ли факт, а не только новый процент.
| Вопрос | Данные для ответа | Следующий шаг |
|---|---|---|
| План выполнен? | Числитель, знаменатель и критерии принятия | Проверить спорные статусы |
| Какие передачи сорваны? | Фронт, принимающий, новая дата | Обновить прогноз вехи |
| Почему? | Факт и подтверждённая причина | Назначить проверяемую контрмеру |
| Есть повтор? | Сопоставимые RNC нескольких недель | Изменить подготовку работ |
Мини инструкция для проверки своего расчёта
Возьмите одну завершённую неделю, по которой сохранился согласованный базовый план. Выпишите число исходных обещаний и отдельно число результатов, принятых полностью к обещанному сроку. Если критерий завершения по какой-то строке не был согласован, не решайте спор задним числом в одиночку: разберите запись с исполнителем и принимающей стороной, а на следующую неделю улучшите формулировку обещания.
Проверьте все пограничные строки: частичное выполнение, поздняя передача, отмена после фиксации и дополнительная работа. В базовом PPC первые три остаются в знаменателе, а дополнительная не появляется в исходном наборе. После расчёта рядом с процентом запишите, какие критичные передачи не состоялись и почему. Это защищает руководителя от ошибочного вывода по одному числу.
Повторите проверку на двух или трёх последовательных неделях. Если состав и детализация задач изменились, отметьте это до сравнения процентов. Сохраните примеры спорных формулировок: именно они показывают, где нужно уточнить правило недельного планирования, а не подгонять показатель.
| Контроль | Вопрос к записи |
|---|---|
| База | План зафиксирован до начала исполнения? |
| Числитель | Каждая засчитанная работа принята полностью и вовремя? |
| Знаменатель | Отменённые и частичные исходные строки сохранены? |
| Контекст | Видны фактический объём и состояние важных передач? |
| Обучение | У каждого «нет» есть факт, причина и следующее действие? |
Как использовать PPC без подмены результата процентом
PPC отвечает на узкий, но важный вопрос: насколько надёжно команда исполняет собственные недельные обещания. Он не измеряет физическую готовность объекта и не заменяет проверку ключевых вех. Если на неделе выполнены девять небольших задач из десяти, а единственная несостоявшаяся передача задерживает следующий поток работ, высокий процент нельзя считать достаточным итогом. На разборе рядом с числом должны быть видны принятый объём и последствия каждого невыполненного обещания для смежников.
Не используйте показатель для соревнования бригад без проверки одинаковости правил. У разных команд могут быть различная детализация задач, сложность фронта и условия принятия результата. Команда, которая дробит обещание на множество простых строк, способна поднять PPC без улучшения готовности работ. Перед сравнением согласуйте, что считается отдельным обещанием, кто принимает результат, когда фиксируется базовый план и как отмечаются частичные или поздние передачи. Эти правила должны быть известны до начала недели.
Если PPC растёт, проверьте, что произошло с повторяющимися причинами срывов. Улучшение должно проявляться в подготовке фронта: документы, материалы и смежные работы готовы раньше, исполнители принимают выполнимые обязательства, а факт становится доступен для следующего планирования. Если причины те же, а процент изменился, сначала проверьте состав задач и критерии принятия. Для собственника полезен не рекордный показатель, а возможность заранее увидеть риск срыва и направить решение туда, где команда сама его принять не может.
| Сигнал | Что проверить | Решение |
|---|---|---|
| Высокий PPC, но веха задержана | Какая критичная передача не состоялась | Разобрать влияние на следующий поток |
| Рост PPC после дробления задач | Сопоставимость строк с прежними неделями | Уточнить правило обещания |
| Повтор одной причины | Выполнена ли прежняя контрмера | Изменить подготовку работ |
| Спорный статус | Критерий полного и своевременного принятия | Согласовать критерий до новой недели |
Проверенные ссылки для работы
LCI Last Planner System Standard Work ↗
Схема применения
Схема автора. Последовательность для проверки на одном участке, без заявленного результата.
Как проверить результат применения
PPC полезен, если команда принимает более выполнимые обязательства и раньше снимает ограничения. Сравниваем несколько недель при одинаковых правилах записи и приёмки задач, отдельно отмечаем переносы критичных передач и повторяющиеся причины невыполнения.
Рост процента без улучшения готовности фронта или при дроблении задач не считаю эффектом. Для руководителя важнее, можно ли по недельному плану раньше увидеть риск срыва и принять решение до выхода бригады.
Темы выступлений и связь с автором ↗
Источники и проверенные материалы
[1] Lean Construction Institute. Percent Plan Complete PPC. Определение и формула. ↗
[3] Lean Construction Institute. Weekly Work Plan. Связь недельных обещаний и PPC. ↗
[4] Олег Золотухин. Недельный план на стройке и выполнимые обязательства. ↗
[5] Действующий инструмент Weekly и PPC на сайте Стройка без потерь.
Источники, каталог сайта и публичный инструмент повторно проверены 24 октября 2026 года.
