Когда на объекте возникает простой, его часто пытаются компенсировать новым графиком или усилением бригады. Иногда это помогает, но проблема возвращается, если следующий исполнитель по-прежнему не получает готовый фронт, материалы, проектное решение или подтверждение результата. Бережливый подход начинается с другого вопроса: как проходит работа от запроса заказчика до готового результата и где в этой цепочке теряется время?

Термин Lean пришёл из производственной практики. В классическом изложении Lean Enterprise Institute выделяет пять связанных принципов: определить ценность для потребителя, увидеть поток её создания, обеспечить течение работы, организовать вытягивание и непрерывно улучшать процесс. Для строительства это не набор команд, которые можно перенести из цеха на площадку буквально. Здесь меняются зоны, состав участников и исходные условия. Однако логика принципов помогает увидеть, почему формально заполненный график ещё не гарантирует готовность работ.

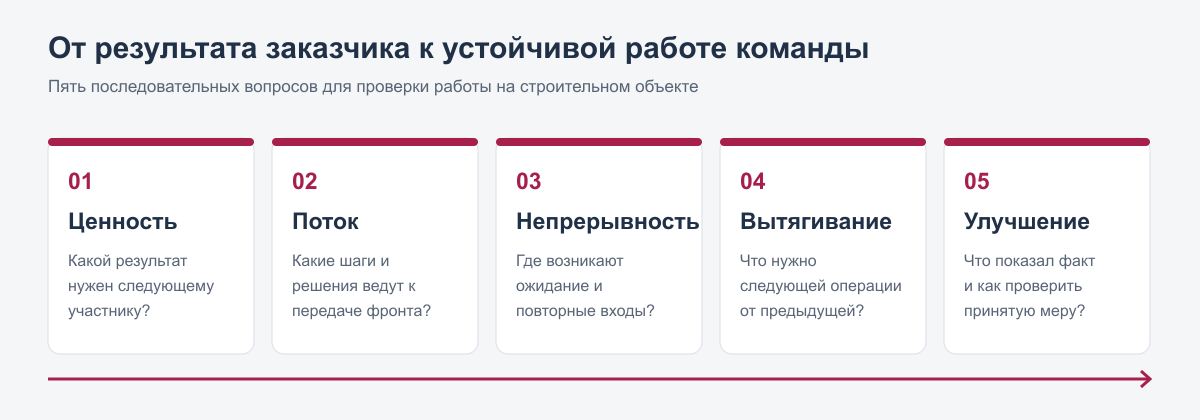

Схема пяти принципов Lean: ценность, поток создания ценности, непрерывность, вытягивание и улучшение

Авторская схема показывает последовательность вопросов, которые команда задаёт при работе с конкретным строительным результатом. Это учебная иллюстрация, а не нормативная схема производства работ.

1. Ценность: какой результат действительно нужен

Ценность в Lean определяется с точки зрения того, кто получает результат. На стройке таким получателем может быть не только конечный заказчик, но и следующий исполнитель, которому предстоит принять фронт. Ему недостаточно услышать, что участок «почти готов». Нужны доступ в согласованную зону, актуальные исходные документы, завершённые предшествующие операции и понятный порядок передачи. Без этого предыдущая команда могла выполнить большой объём, но пригодного для следующего шага результата пока нет.

Начните с конкретной вехи: какой участок, в каком состоянии и по каким признакам должен быть принят? Запишите не общий процент готовности, а наблюдаемые условия передачи: документы актуальны, предшествующий результат проверен, зона доступна, ответственный за приёмку известен. Точный состав проверки зависит от проекта и применимых требований. Смысл принципа в том, чтобы не увеличивать объём действий, которые не приближают получателя к нужному результату.

2. Поток создания ценности: увидеть весь путь работы

После определения результата проследите, что должно произойти до его передачи. Работу могут задерживать не только операции на площадке, но и решения, чертежи, закупки, согласования, допуски и приёмка. Если смотреть лишь на один участок графика, легко принять ожидание за «выполнение плана»: бригада занята, но следующий исполнитель всё равно не может начать.

Представим условный строительный проект. На одном участке материалы уже доставлены, но решение, от которого зависит начало следующей операции, ещё не согласовано. Если команда видит только наличие ресурсов, она может ошибочно объявить работу готовой. Если проследить весь путь от решения до передачи зоны, ограничение становится очевидным. Записать его, назначить ответственного и дату проверки поможет журнал ограничений, а оценить ближайшие работы — Lookahead.

3. Непрерывность: уменьшить остановки и повторные входы

Поток в строительстве не означает, что все операции идут одновременно и без обязательных технологических пауз. Речь о согласованной последовательности, при которой готовый результат переходит дальше без лишнего ожидания и повторного выполнения. Часто потери возникают между участниками: одна бригада уходит, не зафиксировав состояние зоны, следующая возвращается за разъяснением, а руководитель обнаруживает это только на недельном совещании.

Проверьте, как передаётся работа: кто завершает операцию, кто принимает фронт, какие параметры готовности подтверждаются и где фиксируется отклонение. Если объект делится на повторяющиеся зоны, такт-план помогает увидеть движение бригад и конфликты ресурсов. Для каждого объекта надо отдельно проверить технологические зависимости и независимость зон; красивое чередование карточек само по себе не доказывает выполнимость плана.

4. Вытягивание: планировать от требуемого результата

Вытягивание означает, что следующий этап задаёт требования к предыдущему. В строительстве это удобно обсуждать от конечной вехи: что должно быть готово непосредственно перед сдачей участка, а что — до этого? Участники последовательно раскрывают зависимости и договариваются о передаче результата. Так строится Pull Planning. Это не отменяет договорный график или обязательные нормы, но позволяет проверить, есть ли под датами реальная последовательность действий.

На более коротком горизонте команда выбирает в недельный план работы, у которых действительно сняты ограничения. Важна не формула «сделаем максимум», а надёжное обязательство: ответственный понимает зону, объём, ресурс и критерий завершения. Если условие не выполнено, лучше назвать препятствие до выхода бригады, чем узнать о нём после потерянной смены.

5. Улучшение: учиться на отклонениях

Даже хорошо согласованный план столкнётся с изменениями. Пятый принцип требует не искать виновного при каждом срыве, а понять повторяющуюся причину и изменить процесс. Сравните обещанные и выполненные недельные задачи, выделите причины невыполнения и проверьте, уменьшились ли они после принятой меры. Доля выполненных обещаний (PPC) помогает вести такой разговор, но один показатель не объясняет качество работ или причину каждого отклонения.

Если проблема повторяется, используйте A3-разбор: сформулируйте проблему через факт, проверьте причины, договоритесь о мере и назначьте дату проверки результата. Для локального улучшения процесса можно собрать кайдзен-предложение. Это разные масштабы работы: предложение фиксирует конкретную идею, а разбор A3 помогает исследовать проблему глубже. В обоих случаях улучшение считается состоявшимся после проверки результата, а не после оформления документа.

Уважение к людям и условиям работы

Пять принципов удобно использовать как логическую последовательность, но в строительстве она не работает без участия тех, кто реально выполняет и принимает работу. Lean Construction Institute отдельно подчёркивает уважение к людям: возможность заранее назвать препятствие, получить нужную информацию и влиять на улучшение процесса. Если руководитель требует выполнять заведомо неподготовленную работу, перегрузка не исчезнет из-за нового инструмента планирования.

Полезно различать три связанных явления: действия без ценности (muda), неравномерность нагрузки (mura) и перегрузку ресурсов (muri). Например, внезапный перенос нескольких бригад в одну зону создаёт неравномерность; попытка «догнать» график без свободного фронта ведёт к перегрузке; ожидание и переделка становятся потерями. Разбирать их лучше вместе, а не считать только часы простоя.

Учебный пример: подготовка зоны к передаче

Допустим, в условном проекте несколько участков должны перейти от одной команды к другой. Общий график назначает начало следующего этапа на ближайшую неделю. При совместной проверке выясняется, что для части участков не подтверждена готовность предшествующих работ, для одного не принято необходимое решение, а один участок можно передать сейчас. Если направить всю команду сразу, часть людей будет ждать или перемещаться между зонами, а в отчёте появится иллюзия начатой работы.

Команда проходит пять вопросов. Сначала определяет ценность: принимающий исполнитель получает участок с подтверждённым состоянием предшествующего результата. Затем прослеживает путь передачи и заносит выявленные ограничения с ответственными и сроками проверки. После этого выбирает последовательность: в работу идёт подготовленный участок, остальные — после подтверждения готовности. Принимающая сторона уточняет, какой результат ей нужен от предшественников. Через неделю команда сравнивает обещания с фактом и выясняет, какое согласование заняло больше времени, чем предполагалось.

Этот пример полностью условный и не описывает чей-либо объект. Состав документов, допусков и проверок определяется конкретным проектом. Задача примера — показать взаимосвязь принципов. Один список ограничений без проверки передачи фронта не решит проблему, как и один такт-план без согласованных ресурсов.

С чего начать на своём объекте

Выберите один участок и ближайшую веху, которую можно проверить вместе с участниками. Попросите принимающую сторону описать необходимое состояние фронта, а затем пройдите назад по решениям, материалам и предшествующим операциям. Запишите обнаруженные ограничения, определите владельца каждого решения и согласуйте, когда результат будет проверен. После этого соберите выполнимый недельный план и через неделю разберите не только сделанное, но и причины несделанного.

Для первого прохода необязательно внедрять все инструменты сразу. В каталоге практических инструментов можно выбрать подходящую форму, открыть учебный пример и подробную инструкцию. Если вы изучаете метод впервые, начните с бесплатного методического пособия; для более широкого разбора управления проектом есть книга «Бережливое строительство». Когда нужна помощь в выборе процесса и организации совместной работы на конкретном объекте, опишите задачу для консультации.

Источники и границы применения

Строительные примеры и рекомендации в статье — практическая интерпретация этих принципов. Они не заменяют проектную документацию, обязательные требования к производству работ и согласованный порядок приёмки.
