На строительном объекте планы меняются быстрее, чем заканчивается неделя. Смежник не передал фронт, доставка сдвинулась, замечание не закрыто, подъёмный механизм занят, а утверждённое решение ещё не дошло до исполнителя. Если команда впервые обсуждает эти отклонения на недельной планёрке, часть рабочего времени уже потеряна.

Daily Huddle нужен для ежедневной синхронизации. Это короткая встреча участников производства у актуального плана, на которой команда сверяет вчерашние обязательства, уточняет работы на сегодня, делает блокеры видимыми и назначает ближайшие действия. Lean Construction Institute определяет Daily Huddle как ежедневную проверку хода командного плана и рекомендует формат продолжительностью 10–15 минут у места выполнения работ.[1][2]

Я не рассматриваю Daily Huddle как ещё один отчёт руководителю. Его ценность возникает, когда прорабы и мастера слышат зависимости друг друга и до начала смены понимают, какой результат должен быть передан, что изменилось и кому требуется помощь. Встреча не заменяет недельный план, Lookahead, журнал ограничений или отдельный разбор причин. Она соединяет их с сегодняшней реальностью.

Что Daily Huddle должен дать команде

После хорошей ежедневной планёрки у каждого участника есть одинаковое понимание ближайших 24 часов. Команда знает:

  1. Какие обязательства прошлого дня завершены по согласованному критерию
  2. Какой конкретный результат должен быть получен сегодня
  3. Какие передачи фронта, материалов, документов и техники требуют координации
  4. Что мешает выполнению и кто делает следующее действие
  5. Какие вопросы вынесены в отдельный разбор, где и когда он состоится

Важно различать информацию и решение. Фраза «проектировщик пока не ответил» сообщает статус, но не создаёт управляемого действия. Рабочая запись звучит иначе: «Инженер ПТО до 09:30 проверяет комплект запроса и передаёт его главному инженеру проекта; в 12:00 команда повторно проверяет возможность выхода в зону». В ней видны результат, владелец, срок и точка проверки.

Daily Huddle работает внутри общего производственного ритма. В недельном плане Weekly ↗ участники принимают исполнимые обязательства. В течение дня они управляют работой. На следующей короткой встрече сверяют факт и ближайшие действия. Если препятствие нельзя снять сразу, оно получает отдельную запись в Constraints Log ↗ и контролируется до подтверждённого закрытия.

Где проходит граница короткой встречи

Самая частая ошибка — пытаться решить на Daily Huddle все проблемы объекта. Тогда десять минут превращаются в час, большая часть участников ждёт окончания чужого спора, а встреча теряет ежедневный ритм.

Я использую простое правило: если вопрос нельзя прояснить и превратить в следующее действие примерно за две минуты, его помещают в «парковку». До завершения планёрки нужно определить, кто участвует в отдельном разборе, где он пройдёт, когда начнётся и какой результат требуется получить. Команда не прячет проблему, но и не удерживает у доски людей, которым этот разбор не нужен.

LCI рекомендует фокусироваться на том, как действовать дальше, а не проводить на короткой встрече глубокое исследование причин. В отдельный формат я выношу технические решения, согласование изменений, анализ повторяющегося срыва, конфликт ресурсов между несколькими участками и всё, что требует документов, расчётов или полномочий отсутствующего участника.[2]

Daily Huddle также не должен становиться местом публичного выговора. Если человек боится назвать блокер, команда увидит проблему после потери времени. Задача ведущего — требовать точности фактов и обязательств, но не подменять разбор процесса поиском виновного.

Что подготовить до начала

Встреча остаётся короткой только тогда, когда данные подготовлены заранее. Я предлагаю использовать одну визуальную доску или общий экран с текущим недельным планом и действиями по ограничениям. Отдельная презентация не нужна.

Перед началом ведущий обновляет:

  1. Задачи недельного плана на вчера и сегодня
  2. Фактический результат по завершённым работам
  3. Ожидаемые передачи фронта между участниками
  4. Новые блокеры и изменения условий
  5. Действия по ранее открытым ограничениям
  6. Существенные вопросы безопасности, доступа, логистики и совместного использования техники

Участники приходят с фактом, а не выясняют его у доски. Если работа не завершена, нужно назвать оставшийся результат и непосредственное препятствие. Формулировки «почти готово», «в процессе» и «занимаемся» нельзя одинаково проверить.

Состав встречи зависит от участка, но обычно нужны руководители работ, которые могут принимать обязательства от своих команд, представитель генерального подрядчика или руководитель участка и участники, управляющие критичными общими ресурсами. На крупном объекте лучше проводить несколько коротких встреч по зонам и затем синхронизацию руководителей, чем собирать десятки людей вокруг одной доски. LCI также отмечает, что слишком большой состав усложняет сохранение короткого формата.[1]

Порядок Daily Huddle на 10–15 минут

Я рекомендую проводить встречу в одно и то же время, по возможности стоя и рядом с местом выполнения работ. Один ведущий держит темп, другой участник фиксирует действия и вопросы из «парковки». Если команда небольшая, обе роли может выполнять один человек.

Первые две минуты безопасность и изменения

Сообщаем только то, что влияет на работу сегодня: изменение маршрута, опасная зона, совмещённые операции, ограничение доступа, ключевая доставка, перемещение техники или новое требование. Общий инструктаж по охране труда проводится в предусмотренном порядке; Daily Huddle его не заменяет.

Следующие четыре минуты факт вчерашнего дня

Каждый последний планировщик отвечает на первый вопрос: что завершено вчера по принятому критерию. Если результат не принят или передача фронта не состоялась, исходное обязательство не удаляют. Коротко называют факт и причину, которая мешает ближайшей работе.

Следующие четыре минуты работа сегодня

Второй вопрос: что конкретно должно быть завершено или передано сегодня. Хорошая формулировка содержит участок, результат, объём или границу, исполнителя и принимающую сторону. Команда сверяет пересечения людей, техники, доступа и зон работ.

Следующие три минуты блокеры и помощь

Третий вопрос: что мешает и какое следующее действие требуется. Блокер получает владельца, срок и способ проверки. Если решение выходит за полномочия участника или срок недельного обязательства оказался под угрозой, ведущий определяет маршрут эскалации.

Последние две минуты повтор договорённостей

Ведущий зачитывает только новые действия, владельцев, сроки, отдельные разборы и изменения к сегодняшнему плану. Участники подтверждают понимание. После встречи запись должна быть доступна тем, кто выполняет и принимает работу.

Минимальная доска ежедневной планёрки

Доска нужна для разговора о работе, а не для украшения бытового городка. Для первого запуска достаточно следующих полей.

ПолеЧто фиксировать
РаботаСсылка на обязательство недельного плана, участок и проверяемый результат
Факт вчераЗавершено и принято; не завершено; требуется проверка
Результат сегодняЧто должно быть закончено или передано к определённому времени
ЗависимостьКакая бригада, документ, материал, техника, доступ или приёмка нужны
БлокерКонкретное отсутствующее условие, а не общая тема
Следующее действиеЧто будет сделано для продолжения работы или подготовки решения
Владелец и срокИмя человека, время выполнения и точка проверки
Отдельный разборУчастники, время, место и требуемый результат разговора

Таблица, магнитная доска или цифровой инструмент могут выполнять одну и ту же функцию, если информация актуальна и видна участникам. На сайте действует форма Daily: в ней можно записать план, факт, препятствие, действие, владельца и срок. Daily связывают с недельным планом Weekly и открытыми ограничениями; форму используют после того, как команда договорилась о коротком ритме встречи и проверяемых результатах.

Учебный пример по фасадным работам

Рассмотрим условный пример утренней планёрки по фасадным работам. Это учебный сценарий, а не отчёт о достигнутом эффекте.

В недельном плане есть обязательство продолжить монтаж кронштейнов на секции Б и передать готовую часть фронта для следующей операции. Утром мастер сообщает, что участок по осям 5–6 готов, но по оси 7 отсутствует подтверждённое решение по узлу примыкания. Подъёмник доступен до обеда, а внизу запланирована разгрузка материалов.

Если обсуждение остановится на фразе «ждём проектировщика», бригада и техника останутся в неопределённости. На Daily Huddle команда превращает блокер в набор ближайших действий.

ВопросДоговорённость в учебном примере
Что завершеноМонтаж в осях 5–6 предъявляется принимающей стороне до 08:30; только после проверки результат считается переданным
Что делаем сегодняБригада продолжает работу на подтверждённом фронте в осях 5–6; работа по оси 7 не начинается без согласованного решения
Что мешаетНет подтверждённого решения по узлу примыкания в оси 7
Следующее действиеИнженер ПТО до 09:30 проверяет комплект запроса и статус согласования; отдельный технический разбор назначен на 10:00
КоординацияОтветственный за логистику разводит по времени работу подъёмника и разгрузку; запрет на работы под перемещаемым грузом сохраняется
Точка проверкиВ 12:00 мастер и руководитель участка проверяют, можно ли включить ось 7 в ближайшую работу или требуется изменить недельный прогноз

Обратите внимание: короткая встреча не утверждает техническое решение и не разрешает обходить проектные процедуры. Она делает видимым безопасный готовый фронт, сохраняет исходное обязательство, назначает владельца следующего действия и определяет время отдельного разбора. Если препятствие влияет на будущие дни, его запись продолжают вести в журнале ограничений.

Такой же порядок применим к передаче помещений отделочникам, освидетельствованию скрытых работ, подаче бетона, доступу в монтажную зону и совместному использованию крана. Меняются участники и критерии, но логика остаётся: факт → работа сегодня → блокер → действие → владелец → проверка.

Что измерять без показательной отчётности

Daily Huddle нельзя оценивать только по тому, уложилась ли команда в пятнадцать минут. Короткая плохая встреча остаётся плохой. Я начинаю с нескольких простых наблюдений:

  1. Встреча началась и закончилась в установленное время
  2. По каждой затронутой работе видны факт и следующий результат
  3. У каждого блокера есть владелец и срок ближайшего действия
  4. Отдельные разборы назначены, а не растворились после встречи
  5. Изменения сегодняшнего плана отражены без переписывания исходных обязательств
  6. Повторяющиеся причины попадают в недельный анализ и работу по улучшению

Долю выполненных недельных обязательств можно оценивать через PPC, но она не равна производительности, объёму или финансовому результату. Daily Huddle помогает раньше увидеть отклонение; он не создаёт гарантированного процента улучшения сам по себе. Фактический эффект нужно проверять по данным конкретного проекта: выполнению объёмов, соблюдению вех, времени ожидания, возрасту блокеров и повторяемости причин.

Ошибки которые разрушают ежедневный ритм

Доклад руководителю вместо координации. Участники обращаются только к начальнику и не согласуют передачи между собой.

Обсуждение по памяти. Нет актуального недельного плана, поэтому каждый говорит о своей картине объекта.

Слишком общие статусы. «Работаем» и «вопрос решается» не позволяют проверить результат и следующее действие.

Глубокий разбор у общей доски. Несколько специалистов спорят о технической причине, пока остальные ждут.

Блокер без владельца. Проблему назвали, но никто не отвечает за ближайший проверяемый шаг.

Незаметная подмена плана. Невыполненную задачу удаляют или переносят без сохранения исходного обязательства и причины.

Слишком много участников. Встреча охватывает несвязанные зоны и перестаёт быть короткой.

Отсутствие обратной связи. Действия назначают ежедневно, но на следующей встрече не проверяют результат.

Как запустить Daily Huddle за одну неделю

Для пилота я выбираю один участок и участников, у которых есть реальные ежедневные зависимости. Беру действующий недельный план, добавляю простую доску блокеров и назначаю постоянное время. В первый день объясняю три вопроса и правило «парковки». В течение недели ведущий удерживает формат, а не пытается сразу сделать идеальную систему.

В конце недели команда проверяет не впечатления, а записи: какие блокеры обнаружены, какие действия закрыты вовремя, какие вопросы повторились и что нужно изменить в повестке. Повторяющиеся причины не обсуждают бесконечно на Daily Huddle — для них назначают отдельный анализ и контрмеры.

Перед запуском полезно проверить связь с Lookahead ↗, готовностью работ ↗ и матрицей ответственности ↗. Если на недельный план попадают неподготовленные задачи или роли не определены, одна ежедневная встреча не устранит системную причину срывов.

Я начинаю Daily Huddle с малого: один участок, одна доска, три вопроса, десять–пятнадцать минут и обязательная проверка действий на следующий день. Цель не в том, чтобы добавить совещание. Цель — сделать ближайшую работу и препятствия видимыми тогда, когда на них ещё можно повлиять.

Если планы регулярно расходятся с реальностью и ежедневная координация не удерживает поток, можно начать с диагностики системы управления ↗ или описать ситуацию в кратком брифе ↗.

Как связать утреннюю встречу с недельным обещанием

Недельный план отвечает на вопрос, какой результат команда обещала передать к определённому дню. Daily Huddle не создаёт вторую независимую систему обещаний. На утренней встрече мы уточняем, какую часть этого результата можно безопасно выполнить сегодня и кто примет её на выходе. Если вчерашний результат остался непроверенным, я прошу назвать принимающую сторону и время проверки, прежде чем объявлять работу завершённой.

Давайте предположим, что в Weekly записана передача помещения под отделку в четверг. Во вторник у бригады есть готовые комнаты, но в одной ещё не подтверждён доступ к инженерным сетям. В Daily полезно разделить готовый фронт и ограниченную часть, назначить действие по доступу и проверить, не меняется ли прогноз недельного обещания. Просто переписать срок в дневной записи означало бы потерять связь с исходным обязательством.

В конце смены ведущий возвращается к обещанному дневному результату. Факт может быть полным, частичным либо отсутствовать; во всех случаях нужен проверяемый результат, а не оценка настроения. Передача результата из цифровой Daily в Weekly выполняется отдельным действием в форме и должна подтверждаться пользователем. Поэтому перед нажатием кнопки я сверяю объект, дату, связанную строку и принятый факт.

Запись WeeklyВопрос на DailyПроверка вечером
Передать помещение под отделку в четвергКакие помещения готовы сегодня и кем будут приняты?Проверена фактическая передача, а не только окончание работы
Ограничение по доступуКто и к какому времени подтвердит доступ?Есть подтверждение либо новый срок и маршрут эскалации
Смежная работаКогда предыдущая бригада освободит фронт?Принимающая сторона видит состояние фронта

Проверяемая запись вместо общего статуса

Фраза «всё по плану» ничего не сообщает тому, кто завтра должен зайти на фронт. Я предлагаю называть участок, границы работы, результат и принимающую сторону. Если результат можно принять только после предусмотренной для этого вида работ проверки, эта проверка входит в критерий завершения. Конкретный документ и порядок приёмки зависят от вида работ и правил объекта; ежедневная планёрка не подменяет их.

Когда возникает препятствие, разделяйте его описание и действие. «Нет материалов» — это общая тема. «На захватку не выдан согласованный комплект крепежа к 08:00; инженер снабжения до 10:00 подтверждает наличие и время доставки» — уже управляемая запись. Если решение требует технического согласования, на планёрке назначают отдельный разговор и ответственное лицо, а не принимают решение на ходу без нужных участников.

Ведущему не нужно читать вслух все поля каждой карточки. Для команды важны отклонения, сегодняшние передачи и столкновения ресурсов. Подробность остаётся в записи, а на общей встрече звучит только то, что меняет действия людей в ближайшие часы. Так пятнадцать минут работают на координацию, а не превращаются в сокращённый производственный отчёт.

Практика в форме Daily

Откройте действующую форму Daily по ссылке ниже. В «Паспорте встречи» укажите название, объект, дату и ведущего. Кнопка «Показать пример» открывает учебную запись, поэтому её данные не следует принимать за состояние своего объекта. Для самостоятельной работы выберите «Новый день» либо «Загрузить из Weekly» и проверьте, что перенесённые обязательства всё ещё актуальны.

В карточке «План‑факт дня» заполните работу, план, ответственного и фактический результат. Для препятствия доступны отдельные поля действия, ответственного за действие и срока. Это важное разделение: исполнитель работы и владелец снятия препятствия могут быть разными людьми. На первом снимке видны выбор учебного примера и паспорт встречи, на втором — план, факт, препятствие и ближайшее действие в настольной форме. Это учебная запись, а не состояние реального объекта.

После заполнения откройте сводку и проверьте число пунктов, завершённых работ, записей с препятствиями и переданных результатов. Сохраните копию кнопкой «JSON»; «Импорт» возвращает её в браузер. «Печать» позволяет получить бумажную версию или PDF через системный диалог. Перед передачей файла коллегам проверьте дату, объект, план, факт и владельцев действий.

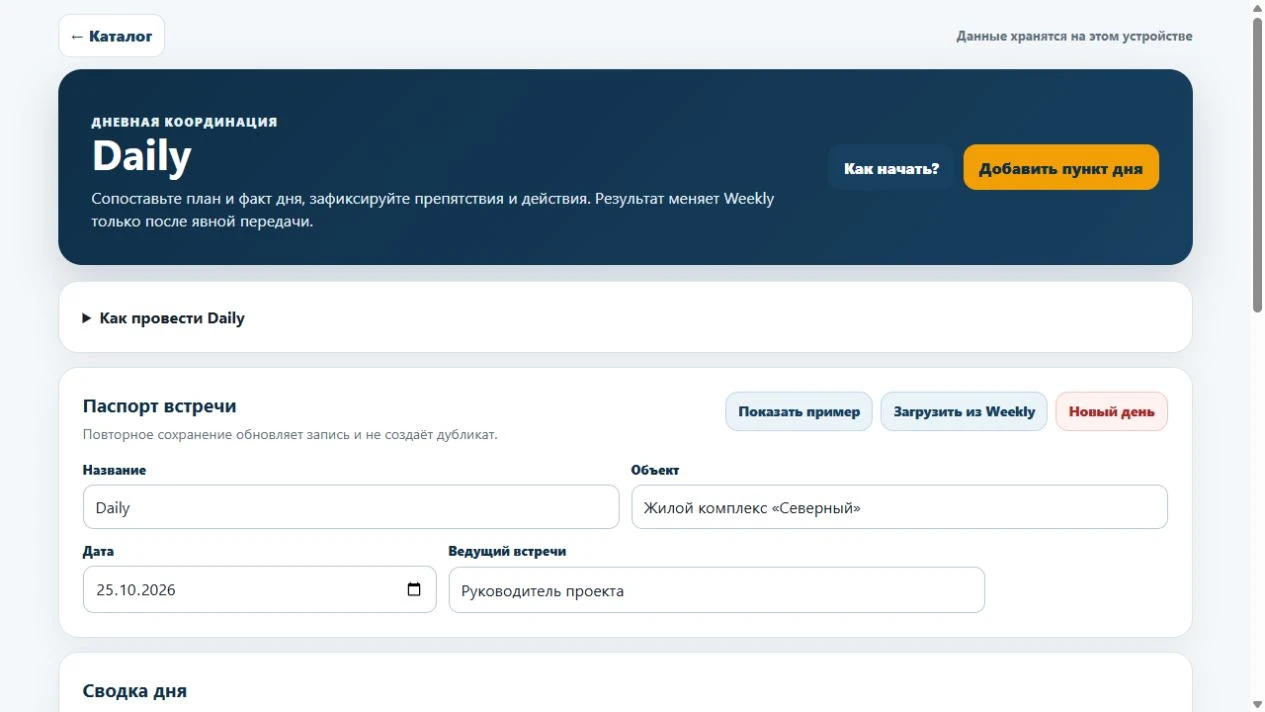

Рисунок 1. Настольная форма Daily: учебный пример и объект

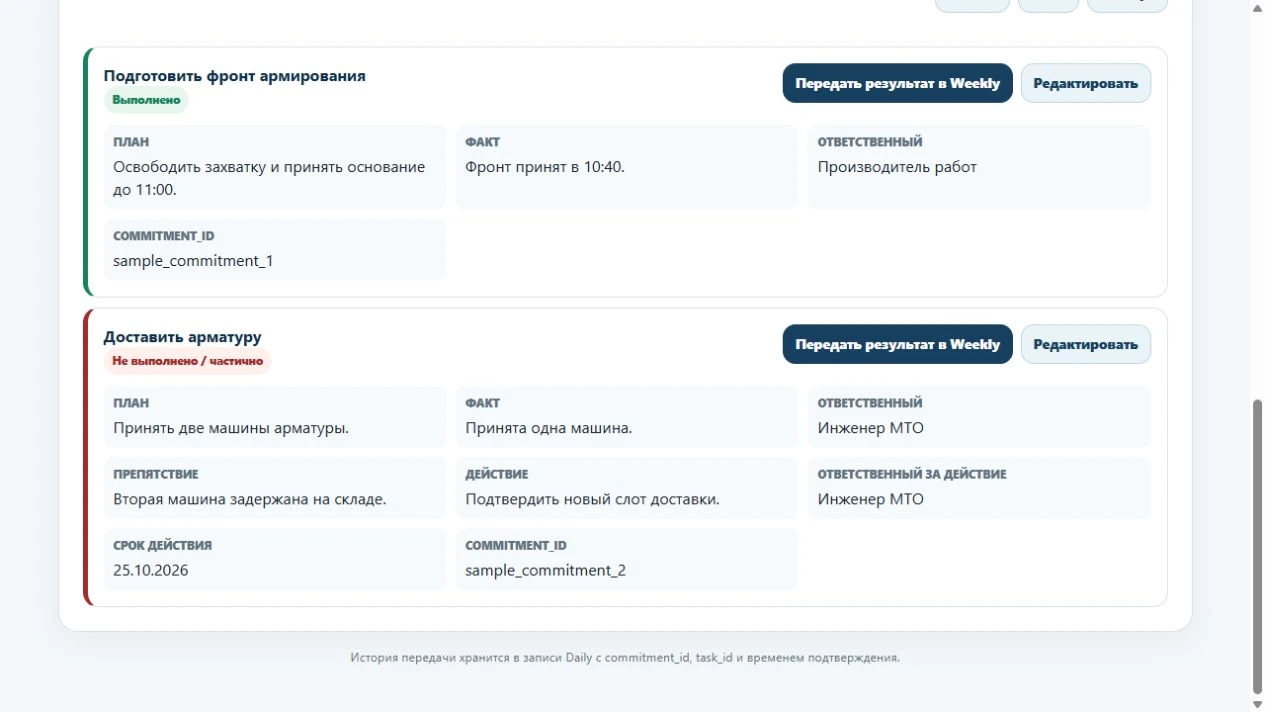

Рисунок 2. Учебная запись Daily: план, факт, препятствие и действие

Недельная проверка полезности встреч

Через неделю я смотрю не на число проведённых планёрок, а на следы решений. Достаточно выбрать несколько препятствий, возникших в разные дни, и проверить, что стало с каждым: было ли назначено действие, выполнено ли оно к обещанному времени и исчезло ли препятствие в работе. Такой просмотр быстро показывает, где встреча помогла, а где команда лишь научилась правильно описывать проблему.

Повторяющееся препятствие переносится в более длинный разбор. Если каждый день выясняется, что документы выдаются после выхода бригады на фронт, сама ежедневная встреча не исправит процесс подготовки. Нужно изменить порядок проверки готовности в Lookahead, назначить владельца и проверить результат на следующих задачах. Daily остаётся датчиком отклонений и каналом координации, а не заменой системного решения.

Что проверитьПризнак полезной встречиЕсли признака нет
Факт вчераРезультат подтверждён или открыто отклонениеУточнить критерий завершения
План сегодняЕсть участок, результат и принимающийПереформулировать дневную задачу
ПрепятствиеЕсть владелец, срок и точка проверкиНазначить отдельный разбор
Связь с WeeklyИсходное обещание и его статус сохраняютсяПроверить передачу и причину срыва

Передача результата и сохранение истории

Для короткой планёрки достаточно простой доски, но сама запись должна пережить смену ведущего. В начале следующего дня откройте вчерашние действия и отметьте, какие выполнены, какие требуют новой проверки и какие надо вынести в недельный разбор. Если действие потерялось между встречами, команда снова обсуждает то же препятствие без накопления знания о процессе.

Согласуйте, кто имеет право подтверждать передачу результата и где хранится принятая версия дневной записи. Цифровая форма хранит данные локально в браузере, поэтому резервная копия важна даже при небольшом числе пунктов. Для совместной работы файл передают по принятому в компании каналу и проверяют дату, объект и версию. Сам факт отправки файла не заменяет подтверждение результата принимающей стороной.

МоментЧто оставить в записиКто проверяет
До встречиАктуальные строки Weekly и открытые ограниченияВедущий
После встречиДействие, владелец и срок по каждому блокеруИсполнитель и владелец действия
После сменыФакт и принятый результатПринимающая сторона
На следующем DailyСостояние прежних действийКоманда

Проверенные ссылки для работы

Форма Daily ↗

Инструкция к Daily ↗

Форма Weekly и PPC ↗

Журнал ограничений ↗

Lean Construction Institute о Daily Huddle ↗

Источники

[1] Lean Construction Institute Daily Huddle ↗ — назначение, формат 10–15 минут, связь с Weekly Work Plan, роли и визуальная доска; проверено 18 октября 2026 года.

[2] Lean Construction Institute Field Crew Huddle Daily Huddle ↗ — повестка, роль ведущего, фокус на следующих действиях и вынесение глубокого разбора проблем в отдельный формат; проверено 18 октября 2026 года.
