Pull Planning в строительстве: от вехи к выполнимому плану
Как составить Pull-план от конечной вехи: учебный пример, передача фронта, готовность работ и пошаговая инструкция. Откройте инструмент и выгрузите свой план.
Давайте представим ситуацию: календарный график согласован, подрядчики знают свои сроки, а на площадке очередная бригада всё равно не может приступить к работе. Монтажники ждут освобождения зоны, потолочники — испытаний скрытых сетей, заказчик — документов, без которых он не готов принять результат. Формально каждый занимается своим участком, но между этими участками остаются несогласованные условия, из-за которых и возникают простои.
Именно такие условия помогает разобрать Pull Planning — планирование от конечного результата. Мы начинаем с того, что нужно передать заказчику или следующему исполнителю, и постепенно выясняем, какие работы, поставки и решения должны этому предшествовать. Благодаря этому за общей строкой «закончить этаж» появляется понятный порядок действий: кто подготавливает фронт работ, кто его принимает и чем подтверждается готовность к следующему этапу.
В этой статье разберём, как провести такую сессию, составить первый Pull-план и использовать инструмент «Планирование от конечного результата» в мини-приложении «Стройка без потерь». Примеры ниже учебные: объёмы и длительности показывают логику планирования и не являются нормативами производства работ.
Составьте свой Pull-план
Откройте инструмент, изучите встроенный пример и составьте последовательность передач для своего объекта.
Основной вопрос здесь довольно практический: «Какой результат должен быть готов непосредственно перед этой работой, чтобы исполнитель мог её выполнить?» Обсуждать его нужно с тем, кто принимает фронт, поскольку именно этот участник может объяснить, при каких условиях его бригада действительно начнёт работу. Затем передающая сторона подтверждает, что сможет подготовить требуемый результат, и участники согласуют условия передачи.

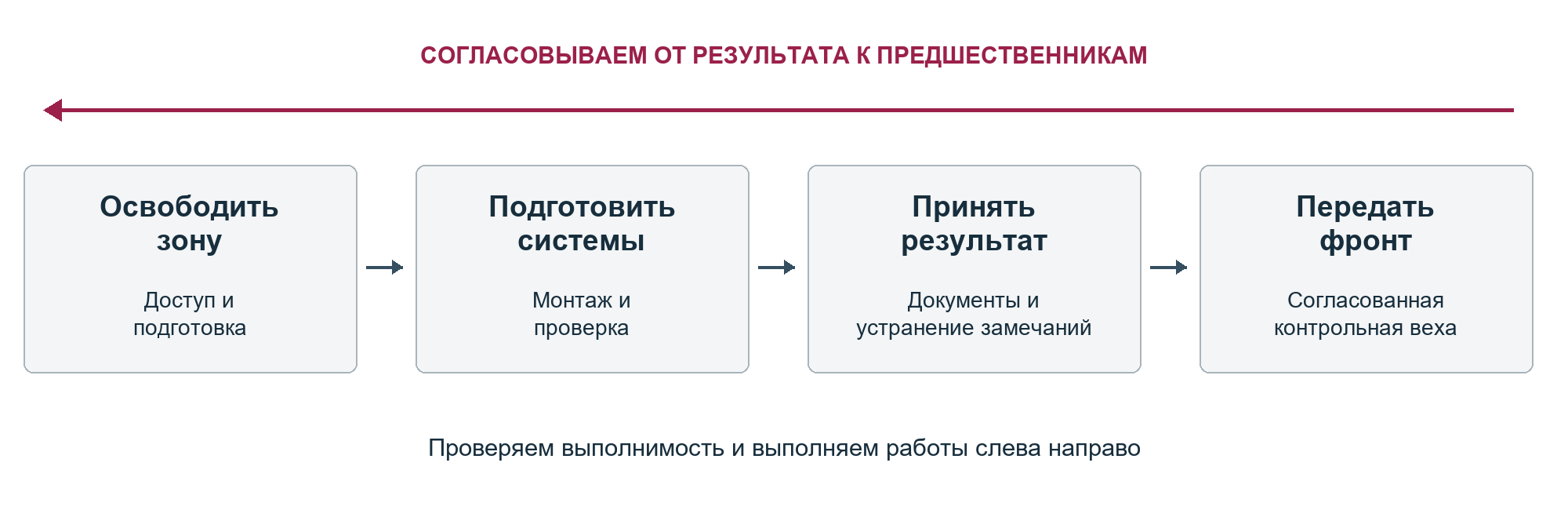

Рисунок 1. Логика обратного согласования и последующей проверки вперёд. Авторская схема для статьи.
К примеру, за формулировкой «закончить инженерные сети» могут стоять разные представления о готовности. Монтажники имеют в виду установленное оборудование и проложенные коммуникации, а потолочникам необходимо, чтобы системы над потолком были также испытаны и приняты. Если заранее не обсудить эту разницу, обе стороны могут считать свои действия правильными, хотя передавать фронт ещё нельзя. Поэтому в Pull-плане важно зафиксировать не только название работы, но и состояние, при котором следующий подрядчик вправе приступать к своему объёму.
Практическая польза такого обсуждения проявляется ещё до выхода бригад: руководитель видит, какие решения влияют на срок, а прораб понимает, что необходимо подготовить для следующего исполнителя. При этом карточки на доске сами по себе не сокращают продолжительность строительства. Результат зависит от того, выполняет ли команда согласованные передачи и успевает ли устранять препятствия до того, как они остановят работу.
Для первого применения я предлагаю взять понятный участок: один этаж, техническое помещение, запуск инженерной системы или передачу секции следующему подрядчику. На таком участке проще проследить всю цепочку и проверить, действительно ли участники одинаково понимают результат. При этом необходимо договориться о границах: какой объём входит в обсуждение, где заканчивается зона и какие смежные работы остаются за её пределами.
Далее нужно описать конечный результат так, чтобы его можно было проверить. Вместо общего «завершить отделку» можно записать: «Зона А передана заказчику, замечания по согласованному перечню закрыты, исполнительные документы на этот объём приняты». В этой же договорённости указывают дату и человека, который подтвердит приёмку. Если какие-то документы стороны разрешают передать позже, это условие следует согласовать отдельно, чтобы у участников не возникло разных ожиданий.
В обсуждении должны участвовать люди, которые знают возможности своих бригад и могут подтвердить выполнимость работ. Обычно это ответственные за строительные и инженерные процессы и принимающая сторона; если передача зависит от поставок, документации или доступа, необходимо подключить соответствующих специалистов. Без них легко назначить удобную дату, которая не обеспечена ресурсами. Обещание за отсутствующего подрядчика поэтому остаётся предположением до его подтверждения.
Какие исходные данные собрать
Данные
Для какого решения нужны
Границы зоны и ведомость объёмов
Какой именно фронт передаётся и сколько работы остаётся
Актуальная документация и нерешённые вопросы
Можно ли выполнять работу без последующей переделки
Состав бригад и подтверждённая выработка
Реальна ли обещанная длительность
Поставки, доступ, техника и общие ресурсы
Что может помешать началу или завершению
Правила приёмки и обязательные выдержки
Когда результат действительно можно передать дальше
Рабочий календарь и контрольные вехи
Вмещается ли последовательность в доступное время
Начинать обсуждение лучше с результата и порядка передач, а уже затем переходить к длительностям. Когда привычные сроки сразу распределяют по готовой сетке, есть риск перенести в новый план прежнюю ошибку: работа числится законченной, хотя следующему исполнителю ещё не передан необходимый фронт. Чтобы не потерять эту связь, ведущему полезно возвращать участников к вопросу о том, что именно требуется принимающей стороне.
Для небольшой первой сессии можно выделить 60–90 минут как рабочий ориентир, а не обязательную норму: короткое согласование границ, обратный проход, проверка вперёд и фиксация нерешённых вопросов. Если обнаружилась крупная неопределённость, назначьте отдельное решение с владельцем и сроком вместо произвольного числа дней.
Ещё до встречи стоит определить, кто ведёт доску, фиксирует ограничения и затем хранит согласованную версию. Это важно для дальнейшей работы: если у подрядчиков останутся разные фотографии или файлы без даты и ответственного, уже на следующий день они могут опираться на несовпадающие договорённости. После сессии участникам нужен один понятный вариант плана и установленный порядок его обновления.
Пример обратного планирования передачи зоны
Рассмотрим условную зону офиса, которую нужно передать заказчику к концу 30 октября 2026 года. Для демонстрационного расчёта используем пятидневную неделю без дополнительных нерабочих дней внутри выбранного интервала. Объёмы, ресурсы и обязательные проверки считаем согласованными; на реальном объекте их требуется подтвердить отдельно.
Начнём с приёмки и будем двигаться от неё к предыдущим работам. Чтобы передать помещение заказчику, необходимо устранить замечания, выполнить уборку и подготовить документы. Проверить готовое помещение получится после установки потолка, но закрыть пространство над ним можно только после испытаний и приёмки расположенных там систем. Так, задавая вопрос о готовности перед каждым следующим действием, мы постепенно получаем последовательность, которую затем можно проверить по срокам и ресурсам.
Передаваемый результат
Длительность
Учебное окно
Условие передачи
Фронт подготовлен
2 рабочих дня
12–13 октября
Зона освобождена и доступна
Системы смонтированы
4 рабочих дня
14–19 октября
Объём готов к испытаниям
Испытания и скрытые работы приняты
2 рабочих дня
20–21 октября
Подтверждения оформлены
Сборный потолок установлен
3 рабочих дня
22–26 октября
Качество и доступы проверены
Проверка и уборка завершены
2 рабочих дня
27–28 октября
Замечания закрыты
Общий резерв этапа
1 рабочий день
29 октября
Используется по решению руководителя
Веха передачи
Конец дня
30 октября
Результат принят заказчиком
Сумма длительностей работ — 13 рабочих дней, ещё один день выделен в общий резерв. День вехи показан отдельно. Это прозрачное допущение для ручного расчёта: инструмент может иначе размещать границу даты вехи, поэтому каждую полученную дату нужно сопоставить с принятой договорённостью.
Что обнаруживает проверка вперёд
Теперь давайте пройдём полученную цепочку в направлении выполнения — от 12 к 30 октября. На этом этапе нужно понять, сможет ли каждый участник выполнить свою часть в обозначенные даты: достаточно ли фронта для монтажников, будут ли 20 октября приборы и специалист для испытаний, успеет ли принимающий представитель проверить скрытые работы. Стрелка между карточками приобретает практический смысл, когда за ней стоит подтверждённое условие начала следующей работы.
Предположим, испытания возможны только 23 октября. Это меняет условия старта потолочников: резерв в конце этапа сам по себе не разрешает закрыть непроверенные системы. Возможные решения — согласовать более раннюю проверку, разделить зону на независимо принимаемые части либо пересмотреть веху. Выбранный вариант нужно обсудить с затронутыми исполнителями.
В этом примере ценность Pull Planning состоит в том, что конфликт обнаруживается во время обсуждения, когда ещё можно согласовать проверку или пересмотреть порядок передачи. Если оставить его до выхода потолочников, решать тот же вопрос придётся уже в условиях ожидания бригады. Демонстрационный расчёт показывает логику принятия решения; фактическую экономию времени на своём объекте потребуется оценить по результатам работы.
Как открыть инструмент и задать результат
Перейдите по кнопке Открыть Pull Planning. Ссылка ведёт прямо к инструменту. В Telegram его также можно найти в каталоге под названием «Планирование от конечного результата». Для знакомства используйте учебный план, чтобы не менять действующий документ проекта.
Шаг 1. Назовите документ. В названии укажите объект, зону и этап, чтобы участники сразу понимали, к какой части проекта относится план. Например, «Pull-план зоны А под потолки» проще найти и отличить от общего графика, чем «Новый план». Одновременно проверьте строку проекта: если там указано «Проект не выбран», привязку документа к серверному проекту считать установленной нельзя.
Шаг 2. Заполните блок результата сессии. Здесь необходимо указать участок, зону, ведущего, контрольную веху, дату и участников, а в критерии приёмки описать условия, по которым вы будете проверять завершение этапа. Именно к этому результату дальше привязывается цепочка работ. Поле WIP позволяет зафиксировать договорённость об объёме одновременно выполняемых работ, но автоматическая проверка этого лимита не подтверждена — его соблюдение нужно контролировать отдельно.

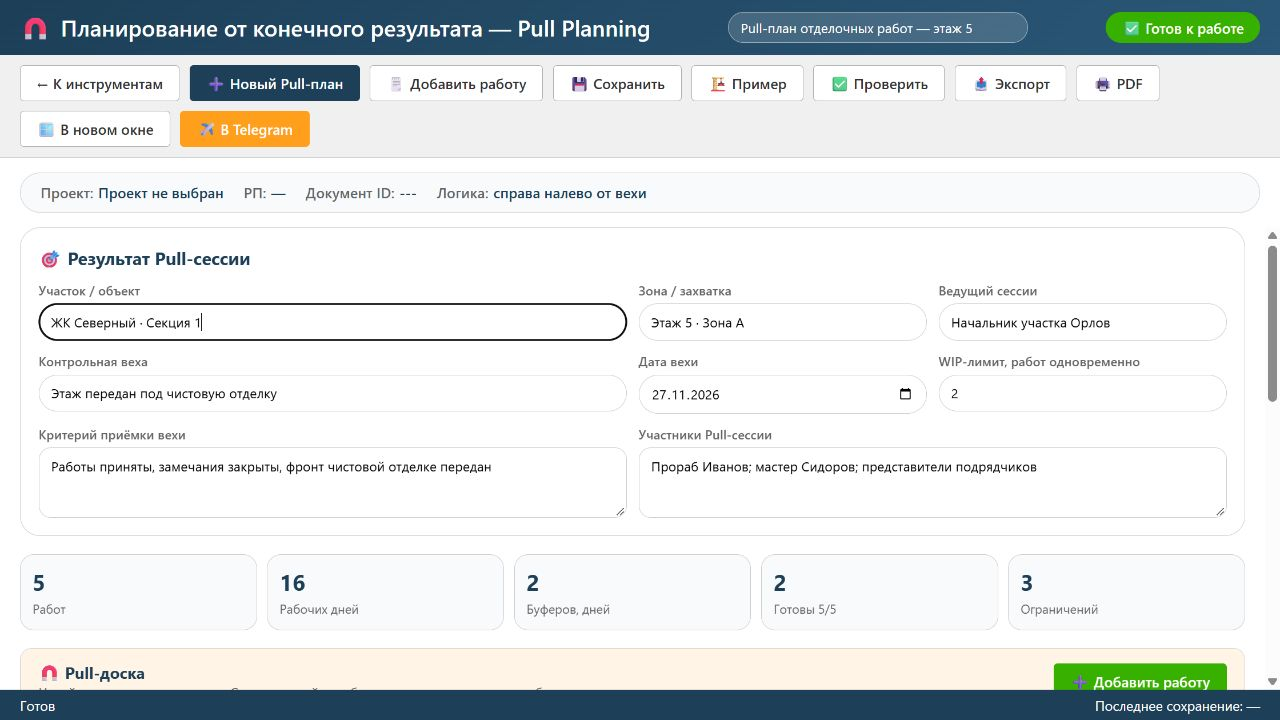

Рисунок 2. Реальный интерфейс опубликованного Pull Planning. Показан встроенный учебный пример, проверенный 16 октября 2026 года; это не данные реального объекта.
Шаг 3. Изучите пример. Для знакомства с логикой инструмента нажмите «Пример»: на доске появятся пять строительных работ, в том числе карточки с открытыми условиями готовности. Делать это следует в учебном документе, поскольку демонстрационные значения заменяют текущую заготовку. Рассмотрите связи и содержание карточек, а даты и длительности для своего объекта определите отдельно, исходя из реальных объёмов и возможностей исполнителей.
Шаг 4. Составьте цепочку. Через кнопку «Добавить работу» откройте карточку и начните с результата, который должен быть получен непосредственно перед вехой. Далее последовательно выясняйте, что необходимо выполнить перед ним. Обсуждение идёт от конца к началу, тогда как готовая доска читается в порядке выполнения — слева направо. Если потребуется изменить последовательность стрелками на карточках, после перестановки ещё раз проверьте условия передач и даты.
На телефоне доску приходится просматривать по горизонтали внутри её области. Начните с заполнения результата и отдельных карточек, а общий разбор длинной последовательности удобнее проводить на большом экране вместе с участниками.
Как заполнить карточку работы
Шаг 5. Зафиксируйте обещание исполнителя. В карточке укажите работу, ответственную бригаду, зону, плановый объём, единицу измерения и согласованную длительность. Эти данные должны описывать выполнимое обязательство, поэтому срок следует обсуждать вместе с ресурсами. В интерфейсе предусмотрен также буфер до следующей работы, однако его нужно отличать от технологической выдержки: время набора прочности, сушки или обязательных испытаний нельзя использовать как свободный резерв.

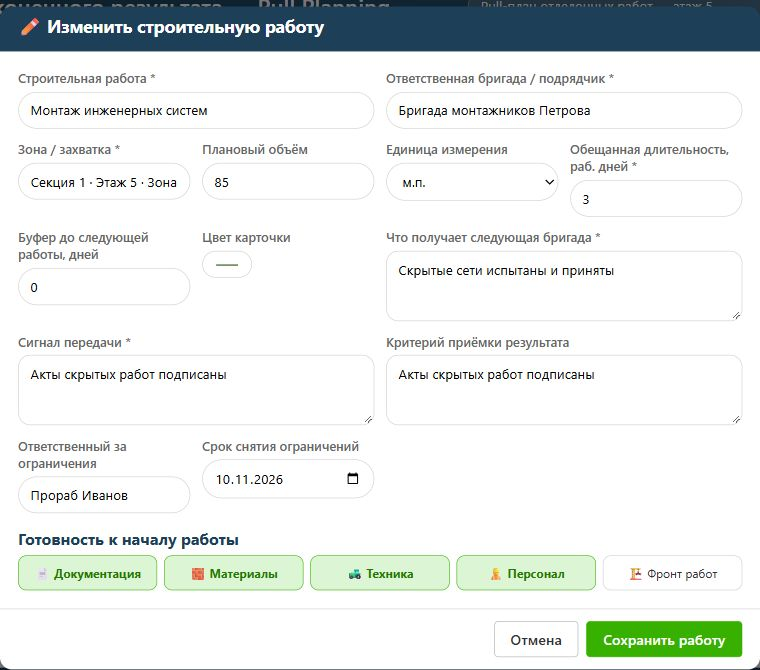

Рисунок 3. Карточка инженерных работ во встроенном примере. Видны результат для следующей бригады, сигнал передачи и пять условий готовности.
Шаг 6. Опишите передачу. В поле «Что получает следующая бригада» укажите полезный результат: «Скрытые сети испытаны и приняты». В поле «Сигнал передачи» — подтверждение: «Акты оформлены, принимающий представитель подтвердил готовность». Формулировка «работы закончены» не объясняет, можно ли следующему подрядчику безопасно приступать к своему объёму.
Шаг 7. Проверьте пять условий готовности. Обозначения Д, М, Т, П и Ф относятся соответственно к документации, материалам, технике, персоналу и фронту работ. Отмечать их следует после проверки фактического состояния, а по каждому невыполненному условию необходимо назначить ответственного и срок устранения препятствия. После этого сохраните работу и убедитесь, что на доске отображается карточка с нужными данными.
Если в карточке показана готовность 4/5, это означает, что одно условие пока остаётся открытым. Здесь важно разобраться, какое именно: например, наличие материалов и людей не позволит начать монтаж, если зона ещё занята другим подрядчиком. Поэтому такой индикатор служит поводом обсудить препятствие и порядок его устранения. Во встроенном примере эти карточки оставлены специально, чтобы можно было увидеть, как незавершённая подготовка отражается в плане.
Как проверить план и перейти к выполнению
Шаг 8. Проверьте план. После нажатия «Проверить» инструмент в демонстрационном примере сообщает о трёх работах с готовностью 4/5. По каждому замечанию нужно уточнить, чего не хватает, кто устранит препятствие и когда можно будет подтвердить результат, после чего повторить проверку. При этом сообщение программы относится только к предусмотренным в ней проверкам формы: технические условия, ресурсы и рабочий календарь команда согласует отдельно.
Текущая версия инструмента представляет работы последовательной цепочкой, поэтому для сложных параллельных процессов потребуется дополнительный разбор. Если независимые бригады могут работать одновременно, размещение всех операций друг за другом искусственно удлинит план. В таком случае сначала необходимо определить отдельные потоки и общие ресурсы, а затем увязать их передачи с календарным графиком объекта.
Какие решения принять по ограничениям
Давайте предположим, монтажники готовы выйти в понедельник, но в зоне находятся материалы другого подрядчика. Запись «нет фронта» описывает проблему, однако сама по себе не приближает начало монтажа. Для решения необходимо установить, кто организует перемещение материалов, куда их можно перенести и к какому сроку принимающая сторона подтвердит освобождение зоны. Если для этого требуется решение руководителя, получить его нужно до назначенного выхода бригады.
Для подробной работы используйте Журнал ограничений. Перенос сведений между инструментами в этой инструкции предполагается вручную; автоматическую синхронизацию не следует считать подтверждённой. Важно сохранить одинаковое название зоны и работы, чтобы участники узнавали одну и ту же задачу.
Дальнейшая последовательность управления:
В Lookahead рассматривайте ближайшие работы и проверяйте условия их старта заранее.
В Weekly и PPC включайте согласованные обещания недели с конкретным результатом и исполнителем.
На ежедневном разборе выясняйте, состоялась ли передача, что мешает следующему шагу и какое решение нужно сегодня.
После отклонения записывайте причину и меняйте способ подготовки следующих работ, если причина повторяется.
Как сохранить и передать результат
Шаг 9. Сохраните согласованный вариант. Нажав «Сохранить», прочитайте статус и убедитесь, где находится документ. Если он сохранён локально на устройстве, это ещё не даёт другим участникам доступа к общей версии и не обеспечивает открытие с другого телефона. Поэтому необходимо договориться, кто хранит актуальный план, вносит изменения после сессии и передаёт их подрядчикам.
Шаг 10. Подготовьте файл для передачи. Кнопка «Экспорт» формирует JSON с данными плана, а для читаемой версии используйте «PDF»: она открывает печать браузера, где при наличии такой возможности можно выбрать сохранение в PDF. Перед отправкой проверьте, что все карточки и подписи попали в файл и читаются. Экспорт в Excel здесь не предусмотрен; доставку через кнопку «В Telegram» нужно проверить отдельно по фактическому получению документа.
Для коллег, которые впервые встречают этот подход, полезно приложить короткую поясняющую записку: веха, границы зоны, три наиболее важных ограничения, дата следующей проверки и ответственный за обновление. Такой комплект проще использовать в работе, чем доску без контекста.
Типичные ошибки при использовании Pull Planning
План составил один человек. Даже подробно оформленная последовательность остаётся предварительной, если исполнители не проверили свои ресурсы и условия передачи. Поэтому спорные участки необходимо обсудить с теми, кто будет выполнять и принимать работы. Их участие нужно прежде всего для того, чтобы даты опирались на подтверждённые возможности бригад.
На карточке слишком большой объём. За названием «Инженерные системы этажа» могут скрываться несколько самостоятельных передач, от которых зависят разные исполнители. Чтобы план помогал управлять работой, такой объём стоит разделить по полезным и проверяемым результатам для следующей бригады. При этом излишняя детализация тоже мешает: элемент плана должен помогать принять производственное решение, а не просто увеличивать количество карточек.
Длительность взята из желаемой даты. Обещание выполнить работу за два дня имеет смысл, когда понятны объём, состав бригады и достижимая выработка. Если эти данные пока не подтверждены, лучше явно обозначить допущение и проверить его на первом участке. Иначе в плане останется удобный для руководителя срок, который исполнителю нечем обеспечить.
Не проверен рабочий календарь. Встроенный расчёт пропускает субботы и воскресенья, тогда как реальный режим объекта может включать сменную работу, праздники и специальные нерабочие дни. Перед выдачей плана эти условия нужно сопоставить с рассчитанными датами, чтобы формально верная последовательность не оказалась невыполнимой из-за календаря.
Буферы спрятаны в каждой работе. В таком плане сложно понять, где действительно предусмотрен резерв и почему он расходуется. Полезнее отдельно обсудить назначение запасов времени и причины возможных отклонений. Если задержки регулярно связаны с поставками или приёмкой, увеличение длительности лишь оставляет больше времени на ожидание, а улучшать нужно саму подготовку работ.
После сессии план не обновляют. Изменения на объекте неизбежно влияют на договорённости, поэтому в новой версии необходимо сохранять связь с исходным планом и указывать причину пересмотра. Без этого перенос срока легко принять за выполнение обещания. Чтобы оценить устойчивость работы, полезно сравнивать несколько последовательных периодов и разбирать причины повторяющихся отклонений.
Частые вопросы перед первым применением
Можно ли использовать Pull Planning при ремонте? Да, если есть несколько зависимых исполнителей: демонтаж, инженерные работы, отделка, установка оборудования. В небольшом ремонте достаточно короткой цепочки и ясных критериев передачи. Масштаб оформления должен соответствовать задаче.
Заменяет ли он календарный график? Pull-план уточняет производственную логику и договорённости. Согласованные зависимости и длительности нужно увязать с общим графиком, внешними вехами и договорными условиями. Карточки сами по себе не подтверждают расчёт критического пути.
Чем он отличается от такт-плана? Pull Planning помогает выяснить, какие результаты нужны друг другу. Такт-план дополнительно задаёт ритм перехода бригад между зонами. Для повторяющихся фронтов оба подхода могут применяться последовательно: сначала договориться о передачах, затем проверить устойчивость движения по зонам.
Как оценить пользу? До первого применения запишите, сколько передач сорвалось из-за неподготовленного фронта, сколько времени бригады ждали и какие причины повторялись. Затем ведите те же наблюдения на сопоставимом участке. Не приписывайте методу весь выигрыш, если одновременно изменились объём работ, ресурсы или технология.
Как внедрить Pull Planning на своём объекте
Для начала выберите одну веху, достижением которой команда действительно может управлять. После назначения ведущего и ответственного за план соберите исполнителей и разберите последовательность от результата к предшественникам, а затем проверьте её в направлении выполнения. Между встречами важно контролировать не только уже завершённые операции, но и подготовку следующих: именно она определяет, сможет ли бригада выйти на работу в согласованный день.
После первого цикла стоит вместе разобрать, какие передачи были описаны недостаточно точно и какие ограничения обнаружились слишком поздно. Если исполнитель не выполнил обещание из-за неподтверждённых исходных данных, необходимо понять, кто и на каком этапе должен был их проверить. Эти выводы становятся основой правил подготовки следующего участка. Расширять применение разумно, когда участникам уже понятно, как обновляется план и кто подтверждает результат.
Проверка перед выдачей плана в работу
Веха содержит дату, границы объёма и понятный критерий приёмки.
Каждый исполнитель подтвердил свой результат, длительность и ресурсы.
У каждой передачи есть принимающая сторона и проверяемый сигнал готовности.
Поставки, общие ресурсы, технологические выдержки и календарь проверены отдельно.
Открытые ограничения имеют владельцев и сроки; критические не скрыты зелёными отметками.
Все участники знают, где согласованная версия и когда состоится следующий разбор.
Кто поможет организовать первую сессию
Если подрядчики по-разному понимают готовность фронта, а график приходится постоянно переписывать, я предлагаю начать с совместного разбора конкретного участка. В такой работе я помогаю определить границы первого применения, подготовить сессию и связать согласованный план с устранением ограничений. Задача состоит в том, чтобы после встречи у команды появился понятный порядок передачи работ и дальнейшего контроля.
Для обсуждения кратко опишите задачу ↗: объект, этап, ближайшую веху, участвующие бригады и основной источник задержек. Состав работы и ожидаемый результат определяем после знакомства с исходными данными. О форматах взаимодействия можно прочитать в разделе «Услуги» ↗.
Инструмент и материалы для продолжения
Открыть Pull Planning и создать свой план. Чтобы получить пример, откройте учебный документ, нажмите «Пример», затем используйте «Экспорт» для JSON или «PDF» для печати. Отдельный готовый XLSX этой инструкцией не предоставляется.
Описание кнопок и полей основано на проверке опубликованного инструмента 16 октября 2026 года. Схема и расчётный пример подготовлены для статьи; скриншоты показывают встроенный учебный пример. Для другого объекта длительности и условия нужно определить заново.
