Тактовое планирование в строительстве: от зон к устойчивому потоку
Что такое тактовое планирование и как составить план по зонам. Расчёт на примере, проверка бригад, учёт принятого объёма и инструкция к инструменту Такт-план.
Я начал применять в работе Такт-планирование уже довольно давно, и вы не поверите, но я даже не предполагал, что это инструмент Бережливого производства. Я использовал этот метод для сокращения времени на выполнение операций и оптимизации трудовых ресурсов на повторяющихся последовательных работах на одинаковых зонах работ (захватках). Такт-план показывает, как бригады последовательно проходят строительные зоны с согласованным ритмом. Он помогает увидеть перегрузку ресурсов, подготовить передачу фронта и уменьшить число одновременно начатых участков. Такой план особенно полезен там, где одна и та же цепочка работ повторяется по этажам, секциям, помещениям или захваткам.
Представим ремонт офиса. Электромонтажники открыли работу сразу в нескольких помещениях, потолочники не знают, куда выходить завтра, а руководитель видит общий процент готовности без ясного ответа, какая зона действительно завершена. Такт-план переводит разговор в конкретные координаты: какая бригада, в какой зоне, какой результат и к какому моменту передаёт дальше.
В статье разберём расчёт простого потока, условия его применения и работу с инструментом «Такт-план» в мини-приложении «Стройка без потерь». Пример условный и предназначен для обучения. Его длительности, выработка и последовательность не являются нормативом или проектом производства работ.
Составьте такт-план своего объекта
Откройте встроенный пример, задайте зоны и бригады, затем проверьте последовательность работ и загрузку ресурсов.
Такт — согласованный интервал, через который поток должен передавать очередную зону следующему исполнителю. В простом варианте каждая бригада работает в одной зоне три рабочих дня, затем переходит в следующую. Зоны показаны строками, интервалы — столбцами, а цвет обозначает вид работ.

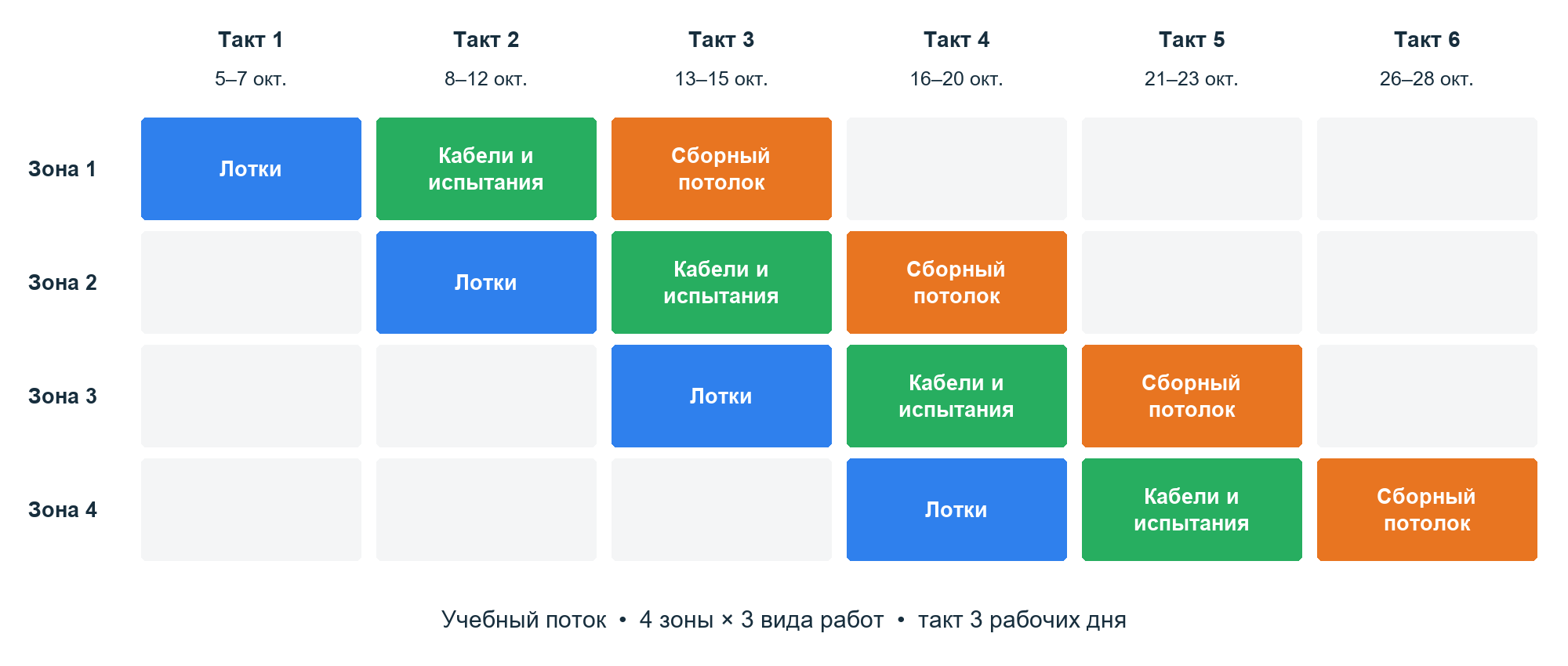

Рисунок 1. Учебный поток потолочных работ в четырёх зонах. Передача каждой зоны происходит через три рабочих дня; календарные выходные удлиняют некоторые интервалы.
Ценность схемы в том, что занятость бригады и готовность фронта можно обсуждать одновременно. Если передающая работа не принята, следующей бригаде нужен конкретный новый план действий. Перенос карточки без такого решения лишь меняет картинку.
Такт-планирование как способ организации строительного потока рассматривают Frandson, Berghede и Tommelein в исследовании IGLC ↗. Результат чужого кейса не является обещанием такого же эффекта на вашем объекте.
Где такт помогает и что подготовить
Для первого применения выберите участок с понятными пространственными границами и повторяемой последовательностью работ. К примеру можно взять — несколько сравнимых зон отделки или инженерного монтажа, где можно передавать результат частями. Если каждый участок полностью уникален, сначала потребуется более подробное разбиение и выравнивание загрузки.
Равная площадь зон не гарантирует одинаковую трудоёмкость. В одном помещении могут быть плотные инженерные сети, в другом — свободное пространство. Делить этаж только по квадратным метрам удобно для чертежа, но недостаточно для планирования. Оцените объёмы по каждому виду работ и условия доступа в каждой зоне.
Исследование Tommelein о такт-планировании неповторяющихся работ ↗ рассматривает организацию зон с учётом плотности работ. Для практического применения это означает: сравнивайте нагрузку на конкретные бригады, а не только геометрию помещений.
Пять исходных решений
Границы зон. Зона должна передаваться как понятный результат. Проверьте, можно ли освободить её независимо от прочих зон, организовать доступ и принять выполненное. Если коммуникации или общая логистика не позволяют разделить фронт работ, то границы зон нужно пересмотреть.
Состав работ. Необходимо сгруппировать операции в передаваемые пакеты с четкими параметрами готовности. Монтаж, необходимые испытания и оформление результата в виде акта освидетельствования работ должны иметь место в такт-плане. Нельзя исключить контроль качества только потому, что он мешает красивому ритму.
Ресурсы. Для каждой бригады нужно указать устойчивый состав, квалификацию, режим работы и доступную технику. Проверить узкие места такие как: общий подъёмник, склад, допуски и принимающий работу специалист могут ограничить поток даже при достаточном числе рабочих.
Продолжительность такта. Необходимо подобрать и сопоставить объём зоны и реальную выработку бригады. Если один пакет постоянно не помещается в выбранный интервал, необходимо изменить границы зоны, состав пакета, подготовку, ресурсы или иной ритм. Административное давление на исполнителей не устраняет физическое ограничение.
Критерии передачи. Для каждого перехода определите, что именно принимается, кем и чем подтверждается. Частично выполненная работа не делает весь фронт работ готовым. Если допускается передача части зоны, её границы и условия нужно обозначить явно.
Начинать внедрение Такт-план разумно после согласования общей логики. Для этого используйте Pull Planning: сначала выясните, какие результаты нужны смежникам, затем проверьте, с каким ритмом бригады смогут передавать их по зонам.
Такт удобен не на каждом этапе. Бывает, что появляются непредсказуемые дополнительные работы, длительное согласование решения или уникальная пусконаладка. Они могут потребовать отдельного потока. Их зависимости нужно увязать с такт-планом, а не искусственно назначать всем одинаковую длительность.
Проверьте календарь отдельно: текущий расчёт пропускает субботы и воскресенья, но не учитывает автоматически все праздники и сменный режим объекта. Для первого расчёта выбирайте рабочую дату старта и сверяйте полученные интервалы с фактическим режимом бригад.
Учебный расчёт для четырёх зон офиса
Предположим, в четырёх подготовленных зонах нужно смонтировать лотки, проложить и проверить кабели, затем установить сборный потолок. Все остальные системы, необходимые для закрытия потолка, считаем готовыми и принятыми. Если это не так, они должны появиться в плане как дополнительные работы или ограничения.
Для каждого вида работ выделена своя бригада. В учебной модели объёмы одинаковы во всех зонах, материалы доступны, обязательные проверки включены в длительность, дополнительных технологических выдержек нет. Три рабочих дня — выбранное допущение, которое на реальном объекте нужно подтвердить замерами и договорённостями исполнителей.
Пакет работ в одной зоне
Объём
Условная выработка бригады
Длительность
Лотки и крепления
60 м.п.
20 м.п. за рабочий день
3 рабочих дня
Кабели и предусмотренные проверки
240 м.п.
Эквивалент 80 м.п. в день с учётом проверок
3 рабочих дня
Сборный потолок
120 м²
40 м² за рабочий день
3 рабочих дня
Для одинаковых зон и пакетов в один такт продолжительность простого потока равна (число зон + число пакетов − 1) × такт. Получаем (4 + 3 − 1) × 3 = 18 рабочих дней. Первая зона завершится через 9 рабочих дней, затем при соблюдении условий ещё одна зона будет завершаться каждые 3 рабочих дня.
При старте 5 октября 2026 года и календаре понедельник–пятница последняя работа завершается 28 октября. Это расчётная модель без дополнительных задержек, а не обязательство реального подрядчика. Выходные входят в календарную продолжительность, но не в три рабочих дня такта.
Проверяем узкое место до запуска
Если фактическая доступная выработка потолочной бригады составляет 30 м² за день, на 120 м² потребуется 4 рабочих дня. За трёхдневный такт она выполнит только 90 м², и к передаче останутся 30 м². План с прежним ритмом уже содержит ожидаемое отставание, даже если все карточки зелёные.
Возможные решения: уменьшить зону с повторной проверкой остальных объёмов, подтвердить дополнительную производительность, устранить потери времени или увеличить такт. Добавление людей не всегда пропорционально повышает выработку: тесный фронт и общий инструмент могут ограничивать результат. Выбранное решение проверяют на тестовом проходе.
Если принять такт 4 дня для всего простого потока, расчётная длительность станет 24 рабочих дня. Сравнивать эти варианты нужно вместе с ресурсами, сроками и стоимостью организации работ. Число 18 само по себе не делает первый вариант лучшим: план должен быть выполнимым.
Как составить тактовый план в инструменте
Перейдите по ссылке Открыть Такт-план. Для первого знакомства можно нажать «Пример» в учебном документе. Чтобы воспроизвести расчёт этой статьи, внесите свои параметры по шагам ниже. Демонстрационные данные не следует загружать поверх действующего плана.
Шаг 1. Задайте основу. Введите название документа, объект и код проекта. Для примера используйте «Учебный офис — четыре зоны», код DEMO-ARTICLE, дату старта 05.10.2026 и такт 3 рабочих дня. Ширина и высота карточки управляют отображением, а не длительностью работ.
Шаг 2. Запишите локации. В поле «Локации» каждая зона занимает отдельную строку. Формат: название, вертикальная черта, код. Введите «Зона 1|Z1», затем аналогично зоны 2, 3 и 4. Коды помогают однозначно отличать участки при обсуждении и выгрузке.

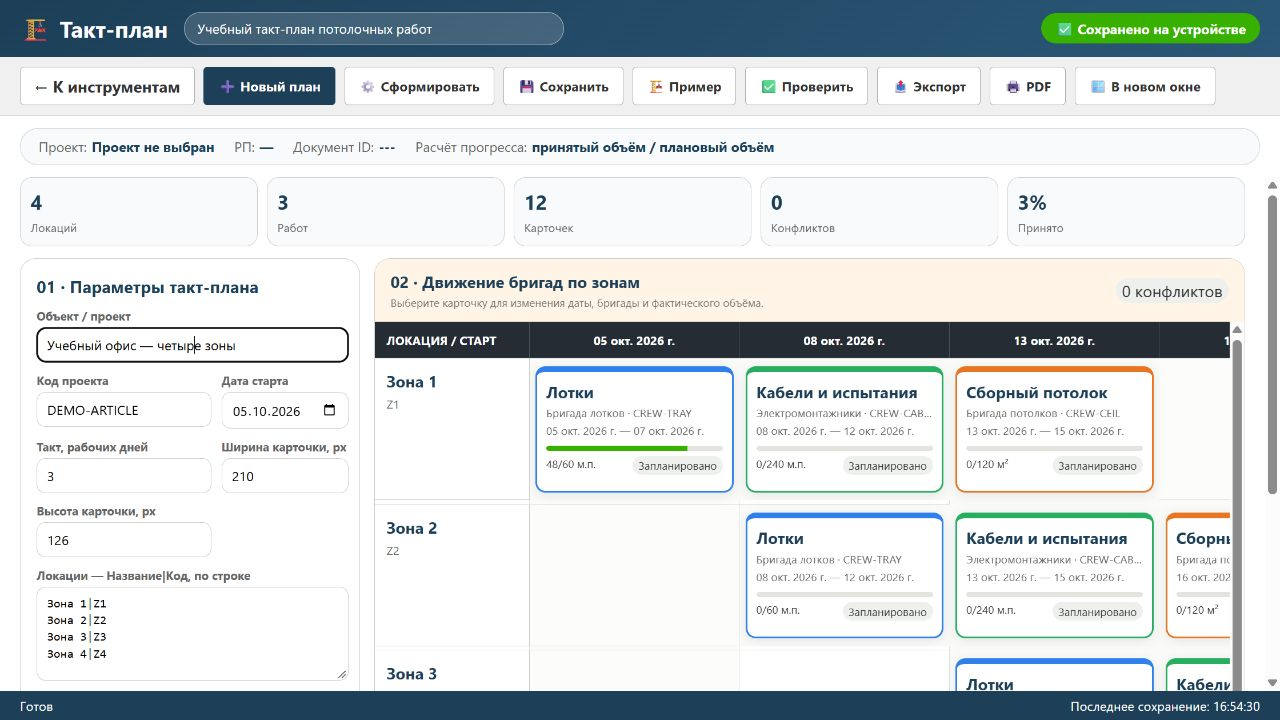

Рисунок 2. Реальный экран инструмента с учебным примером этой статьи. Четыре зоны и три вида работ образуют двенадцать карточек. Проверка 16 октября 2026 года.
Шаг 3. Опишите работы. Формат строки показан над полем: Работа|Код|Бригада|Код бригады|Объём|Ед.|Цвет. Последовательность строк задаёт порядок пакетов в каждой зоне. Для первого вида работ пример выглядит так: «Лотки|TRAY|Бригада лотков|CREW-TRAY|60|м.п.|#2f80ed».
Для второго используйте название «Кабели и испытания», код CABLE, бригаду «Электромонтажники», код CREW-CABLE, объём 240, единицу м.п. и цвет #27ae60. Для третьего — «Сборный потолок», CEIL, «Бригада потолков», CREW-CEIL, 120, м², #e87521. Сохраняйте порядок полей и разделитель «|».
Шаг 4. Нажмите «Создать такт-план». Проверьте счётчики: 4 локации, 3 вида работ, 12 карточек. Сверьте первую и последнюю даты с расчётом. Инструмент создаёт стартовую сетку; принятие технологии и исходных допущений остаётся задачей команды.
Как читать карточки и учитывать принятый объём
В каждой строке доски показана зона, а карточки обозначают последовательные пакеты работ. По одинаковому цвету удобно проследить движение одной специализированной бригады. В нашем примере бригада лотков переходит из зоны 1 в зону 2 после первого такта, а электромонтажники занимают освободившийся и принятый фронт зоны 1.
Шаг 5. Откройте карточку. Нажмите на нужную работу. Внизу появляется блок «Планирование, ресурсы и принятый факт». В нём доступны новый старт, основная бригада, плановый объём, единица, заявленный и принятый объёмы, комментарий и статус. На небольшом экране к редактору потребуется прокрутить страницу.

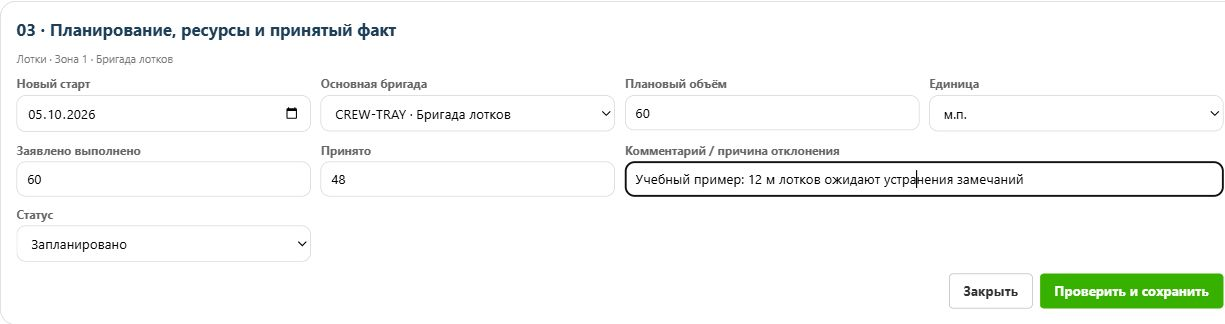

Рисунок 3. Редактор карточки лотков в зоне 1. В учебном примере заявлено 60 м, принято 48 м; оставшиеся 12 м требуют устранения замечаний.
Шаг 6. Разделите выполнение и приёмку. Если бригада заявила 60 м, а проверяющий принял 48 м, укажите эти числа в разных полях. Готовность по принятому объёму карточки составляет 48 / 60 × 100 = 80%. Она не становится 100% только потому, что монтажники сообщили о завершении.
В комментарии запишите причину разницы, например: «12 м ожидают устранения замечаний к креплениям». Затем выберите соответствующий фактам статус и нажмите «Проверить и сохранить». Если отдельный готовый участок можно передать дальше, это решение необходимо согласовать с принимающей стороной; процент 80% не описывает пространственные границы такой передачи.
Общий процент вверху требует осторожной интерпретации. В текущей версии суммируются числовые значения объёмов. Для смеси метров и квадратных метров такой результат не является физическим процентом готовности всего объекта. Для контроля используйте принятые объёмы отдельных карточек и завершённые передачи; сводный показатель нужен с отдельно согласованными единицами или весами.
Различайте плановый объём зоны и объём по всему объекту. При формировании сетки заданный для вида работ объём попадает в каждую зону. Если зоны различаются, откройте карточки и уточните значения отдельно. После ручных правок не запускайте повторное формирование без сохранённой копии: сетка создаётся заново вместе с исходными значениями факта.
План становится полезнее, когда приёмку фиксируют в день проверки. Заполнение всех полей в конце недели скрывает момент, когда следующая бригада уже могла получить фронт, и затрудняет разбор причин ожидания.
Как проверять ресурсы и реагировать на сбой
Шаг 7. Нажмите «Проверить». Встроенная проверка помогает обнаружить пересечения занятости бригад и часть ошибок объёмов. Одна физическая бригада должна иметь один и тот же код во всех связанных назначениях. Если записать ей разные коды, программа не узнает, что это один ресурс.
Проверенный учебный сценарий: бригада лотков занята в зоне 1 с 5 по 7 октября. Попытка перенести её работу в зоне 2 на 6 октября приводит к сообщению, что ресурс уже занят; изменения не сохраняются. Это полезная защита от двойного назначения, но она не проверяет все условия строительного производства.
Что нужно проверить самостоятельно
Отсутствие конфликта бригады не подтверждает готовность фронта, наличие общего подъёмника, допустимость совместных работ или достаточность времени для приёмки. При ручном изменении даты проверьте предшествующие и последующие пакеты. Текущая версия не должна восприниматься как автоматическое перепланирование всей цепочки по технологическим зависимостям.
После изменения даты читайте период внутри карточки: её положение в исходной сетке само по себе не доказывает, что весь поток перестроен. Согласуйте новую передачу с затронутыми бригадами и сохраните причину изменения. Полезно отдельно отметить, какая зона теперь сможет принять ожидавший ресурс.
Если бригада не успевает к концу такта
Сначала установите факт: что принято, что осталось, где находится незавершённый объём и какая следующая работа зависит от него. Затем определите причину: объём оказался больше, поставка задержалась, фронт не подготовили, выработка завышена или выявлены дефекты. Одинаковое опоздание может требовать совершенно разных решений.
Ситуация
Вопрос для решения
Возможное действие
Фронт не передан
Что мешает приёмке конкретной зоны
Снять ограничение и согласовать новый момент передачи
Постоянно не хватает такта
Ошибка в зоне, объёме или производительности
Перебалансировать поток после замеров
Нет материала
Когда подтверждена комплектная поставка
Изменить подготовку и очередь готовых зон
Остался дефектный объём
Можно ли выделить независимо принимаемую часть
Исправить замечания или согласовать ограниченную передачу
Не сдвигайте все карточки автоматически на один день, пока не понятны последствия. Иногда допустимо использовать заранее согласованный резерв, иногда требуется изменить порядок зон, а иногда — срок вехи. Решение принимают с участниками, которых затрагивает изменение.
Отдельно контролируйте технологические паузы. Сушка, набор прочности и обязательные испытания не исчезают из-за выбранного такта. Если операция не помещается в простой поток, представьте её отдельным пакетом, выделите другой поток либо примените более подробную модель. В этой версии инструмента длительность карточек задаётся общим тактом, что нужно учитывать при выборе масштаба плана.
Как связать такт с ежедневным управлением
Такт-план определяет целевой ритм, но каждый следующий фронт нужно подготовить. До начала очередного интервала проверьте документы, комплектность поставки, доступ, ресурсы и принимающего. Для нерешённых вопросов используйте Журнал ограничений, а для ближайшего окна готовности — Lookahead.
На недельной встрече договоритесь о конкретных результатах и включите их в Weekly и PPC. Совпадение дат такт-плана с календарём не означает, что исполнитель подтвердил обещание. Для каждой недельной задачи нужны готовность, ответственный и критерий завершения.
На ежедневном коротком разборе достаточно начать с трёх вопросов: какой фронт передаём сегодня, какая передача под угрозой и какое решение требуется от смежников. Подтверждённый факт вносите в карточку, ограничение — в журнал, изменение договорённости — в актуальную версию плана. Перенос сведений между инструментами здесь предполагается вручную.
Что измерять на пилотном участке
Для правильного анализа необходимо считать передачи, выполненные к согласованному моменту, продолжительность ожидания фронта работ, объём незавершённых работ и причины повторяющихся задержек. Сохраняйте исходный план и отмечайте согласованные изменения, иначе перенос срока может выглядеть как успешное выполнение первоначального обещания.
Далее сравнивайте сопоставимые зоны при похожем составе работ и ресурсов. Рост общего процента в программе ещё не доказывает повышение производительности. Для первых нескольких тактов полезнее разбирать конкретные случаи, чем заявлять устойчивый процент экономии.
Как сохранить план и получить файл
Шаг 8. Сохраните и прочитайте статус. Надпись «Сохранено на устройстве» означает локальный вариант в текущем браузере. Она не доказывает серверную синхронизацию с проектом или наличие общей версии у всей команды. Назначьте владельца документа и понятный порядок распространения согласованного плана.
Шаг 9. Нажмите «Экспорт». Текущая версия формирует JSON. Сохраняйте выгрузку перед существенным изменением структуры. Наличие такого файла не означает, что его можно автоматически импортировать обратно через видимый интерфейс: возможность восстановления требуется проверить отдельно. Для передачи людям используйте также читаемую печатную версию.
Шаг 10. Используйте «PDF». Кнопка открывает печать браузера; в поддерживаемом окружении можно выбрать сохранение в PDF. Перед отправкой проверьте число страниц, читаемость дат и попадание всех зон. Широкая доска может потребовать альбомной ориентации и настройки масштаба. На телефоне при неудобной печати откройте документ в полноценном браузере.
На узком экране сетка прокручивается внутри области доски. Для обсуждения целого потока удобно использовать монитор, а на телефоне — проверять отдельные карточки и вводить факт. Сохранение и доставка PDF в Telegram требуют отдельного подтверждения; статья не выдаёт наличие кнопки за проверенную доставку.
Как внедрить тактовое планирование без лишней сложности
Выберите несколько зон, на которых можно проверить ритм и качество передачи. Назначьте ответственного за план, согласуйте объёмы с бригадами и проверьте первый цикл. По фактическим результатам скорректируйте границы зон или загрузку, затем расширяйте применение. Начинать сразу с десятков неподготовленных фронтов обычно означает размножить исходную неопределённость.
Частые вопросы
Подходит ли такт для ремонта квартиры? Иногда достаточно простой последовательности передач без полноценной матрицы. Такт полезнее при нескольких сравнимых зонах и повторяющихся пакетах. Для одной маленькой зоны не нужно усложнять план только ради применения метода.
Можно ли составить такт-план в Excel? Да, матрицу можно собрать в таблице. При этом проверку двойного назначения ресурсов, дат и изменений придётся организовать отдельно. Описанный мини-инструмент формирует сетку и проверяет занятость бригад; кнопка «Экспорт» сейчас выгружает JSON, а не XLSX.
Почему нельзя назначить самый короткий такт? Интервал должен учитывать выполнимый объём, качество и передачу фронта. Если уменьшить его без изменения возможностей производства, незавершённые работы начнут переходить из такта в такт. Сначала подтвердите выработку и условия.
Проверка перед запуском
Зоны имеют понятные границы и могут передаваться отдельно.
Объёмы проверены по каждой зоне, длительности подтверждены исполнителями.
Одинаковые физические бригады используют одинаковые коды ресурсов.
Технологические паузы, приёмка, общий доступ и календарь учтены.
Определён порядок действий при срыве передачи и сохранена исходная версия.
Консультация и помощь во внедрении
Если сложно выбрать зоны, выровнять пакеты или связать план с работой подрядчиков, я помогу разобрать исходный процесс и организовать пилот. Цель такой работы — выполнимый порядок передач и понятные правила управления отклонениями. Условия и ожидаемый результат определяем по данным конкретного объекта.
